Résidence Saint-Fernand BBC

Reportage de chantier
68260 KINGERSHEIM

janvier 2018
Reportage chantier - janvier 2018 zoom

Pose de la plaque de la résidence
janvier 2018
Reportage chantier - janvier 2018 zoom

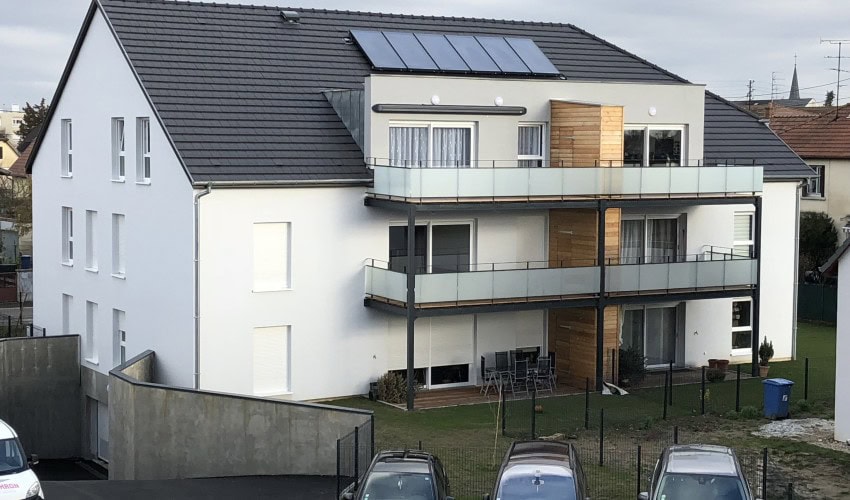

Vue côté sud
novembre 2017
Reportage chantier - novembre 2017 zoom

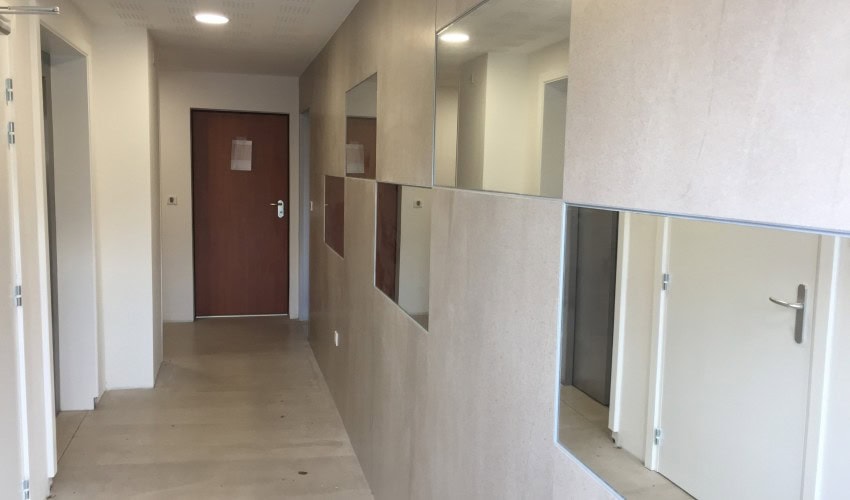

Les communs se terminent
octobre 2017
Reportage chantier - octobre 2017 zoom

Les cuisines accueillent leur crédence
octobre 2017
Reportage chantier - octobre 2017 zoom

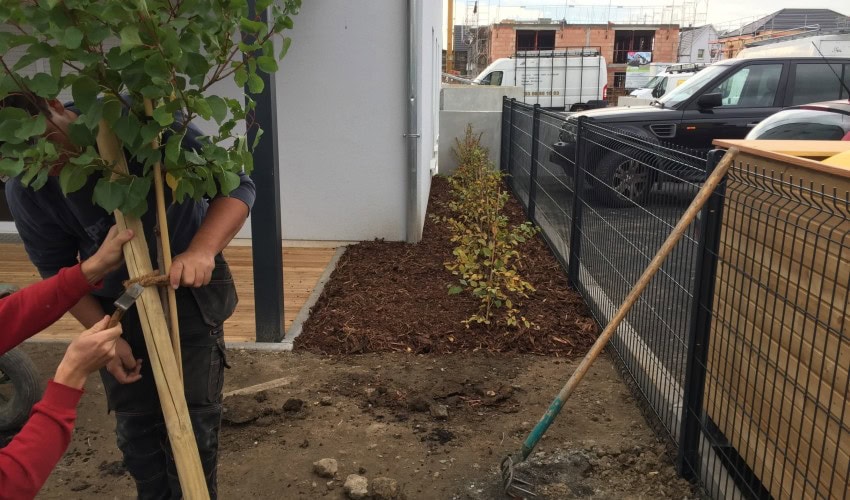

Le paysagiste intervient
septembre 2017
Reportage chantier - septembre 2017 zoom

Les garde-corps sont là
septembre 2017
Reportage chantier - septembre 2017 zoom

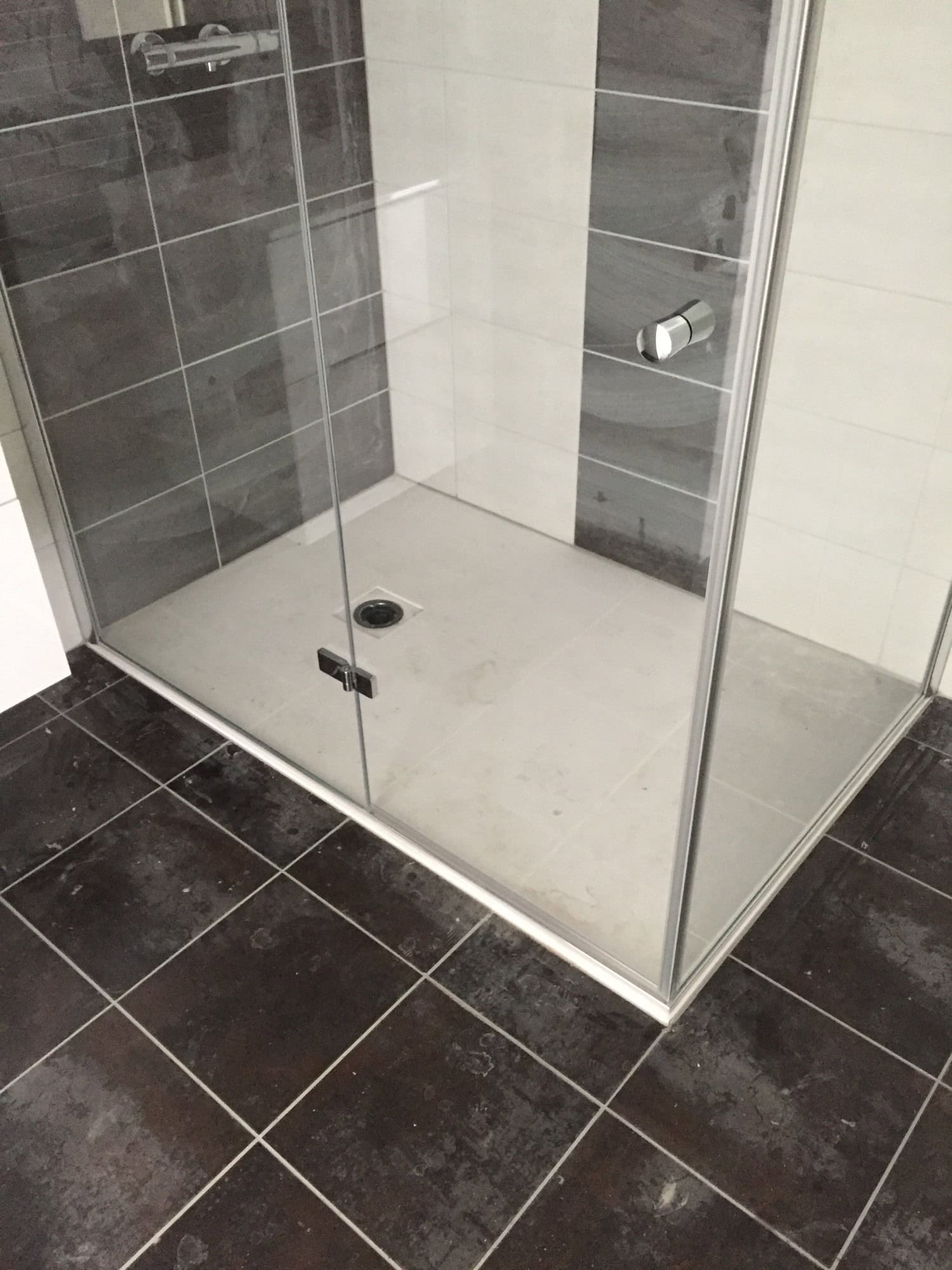

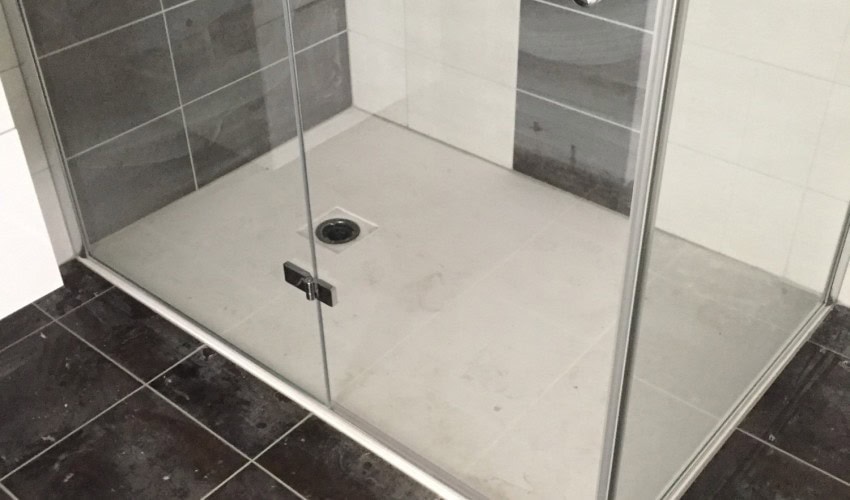

Les douches sont installées
septembre 2017
Reportage chantier - septembre 2017 zoom

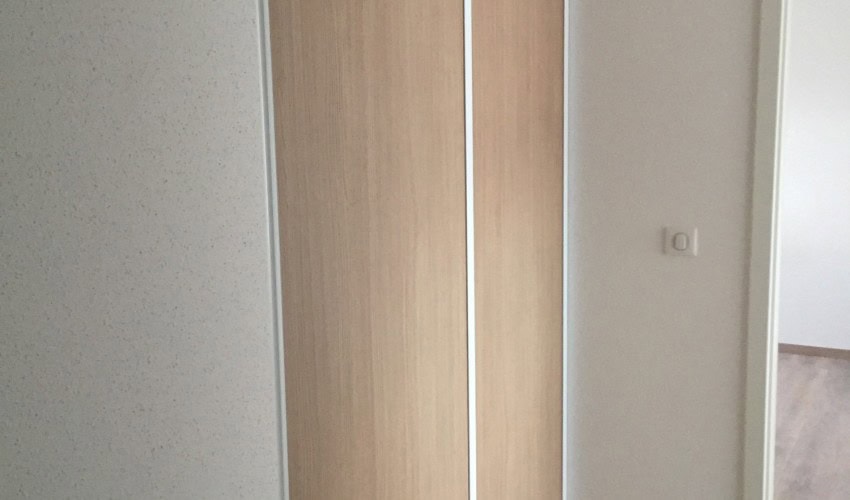

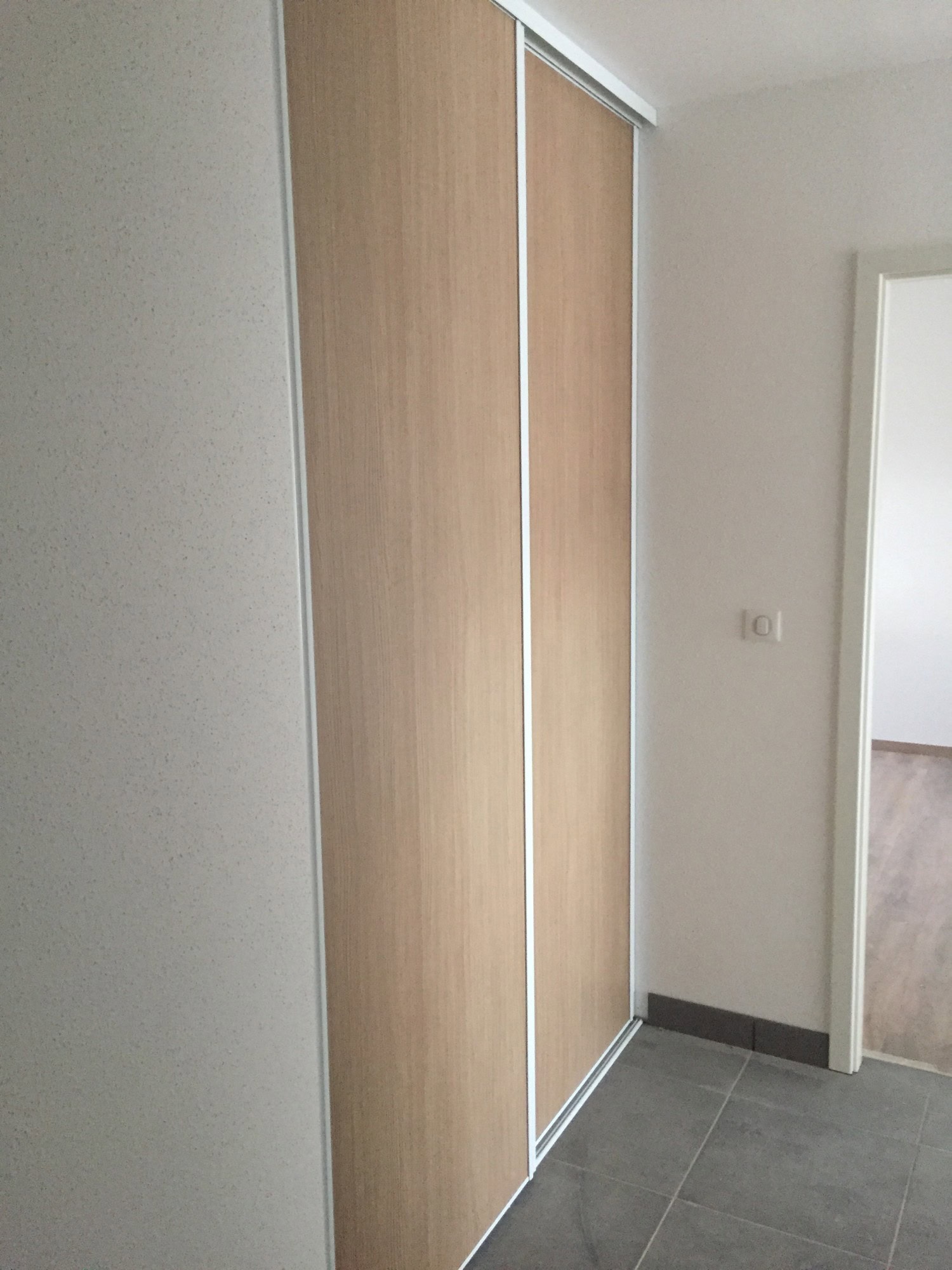

Le meunuisier avance
septembre 2017
Reportage chantier - septembre 2017 zoom

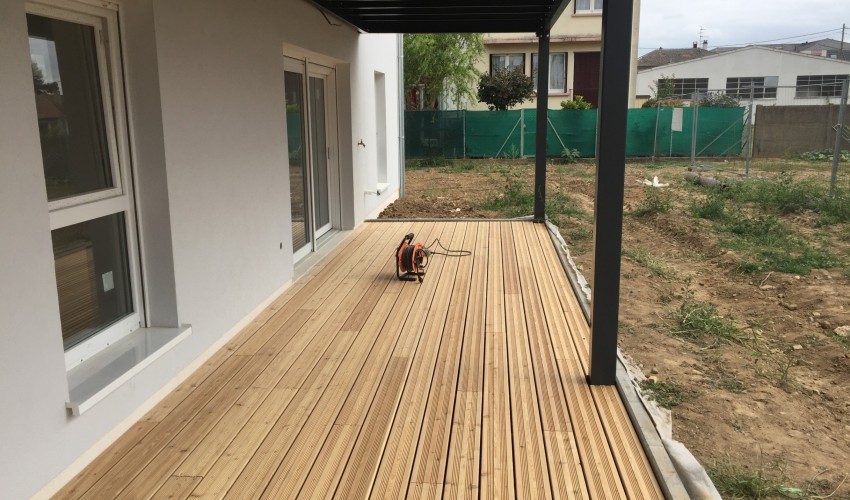

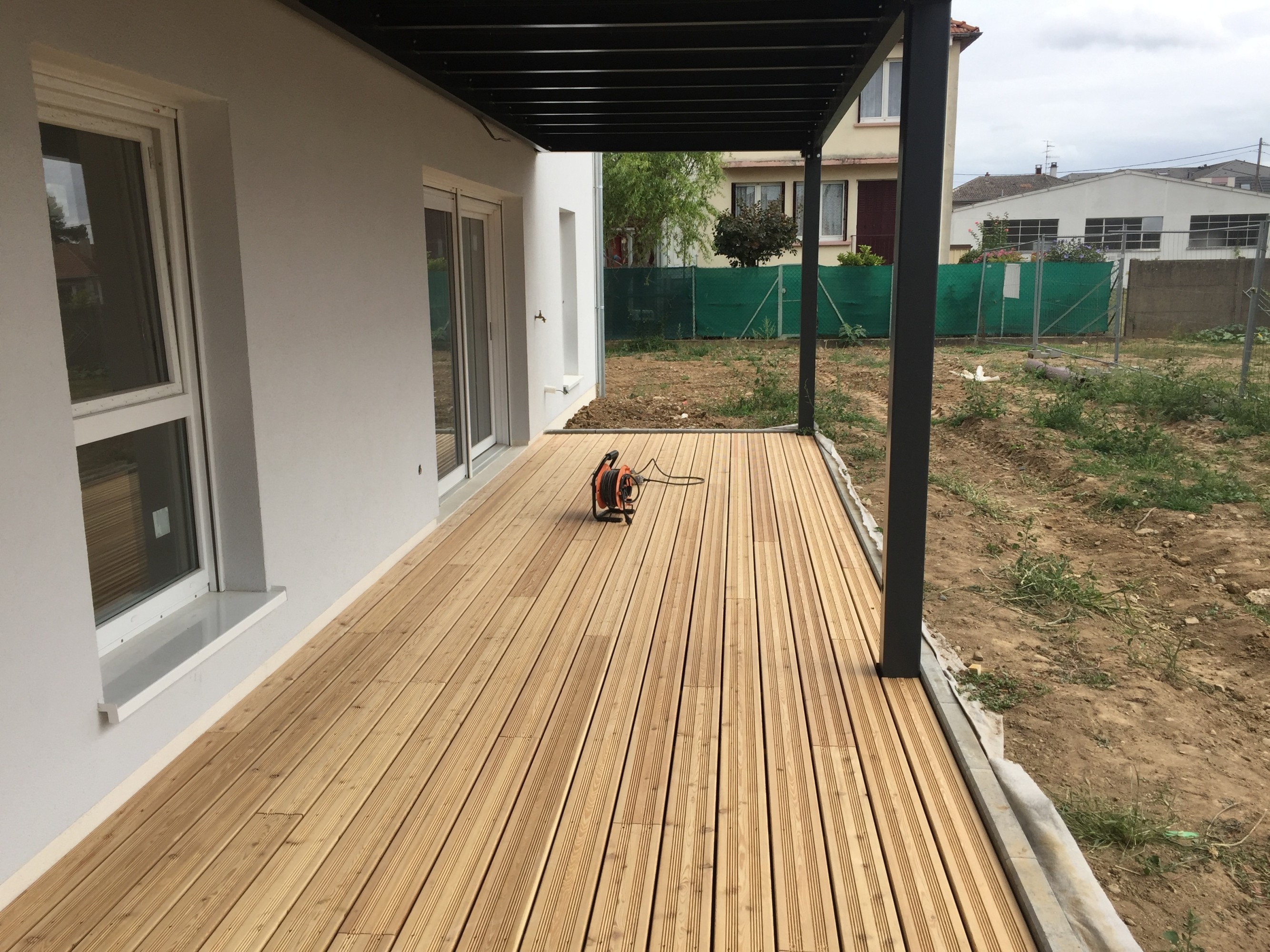

Les terrasses bois sont presque terminées
septembre 2017
Reportage chantier - septembre 2017 zoom

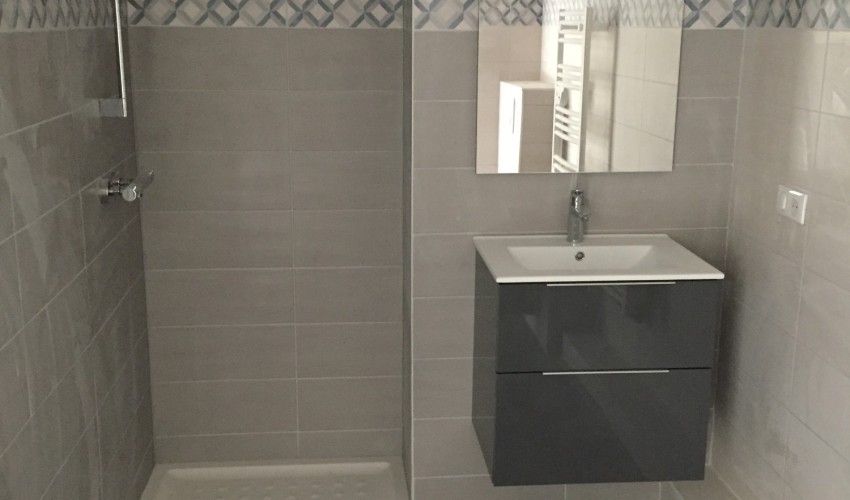

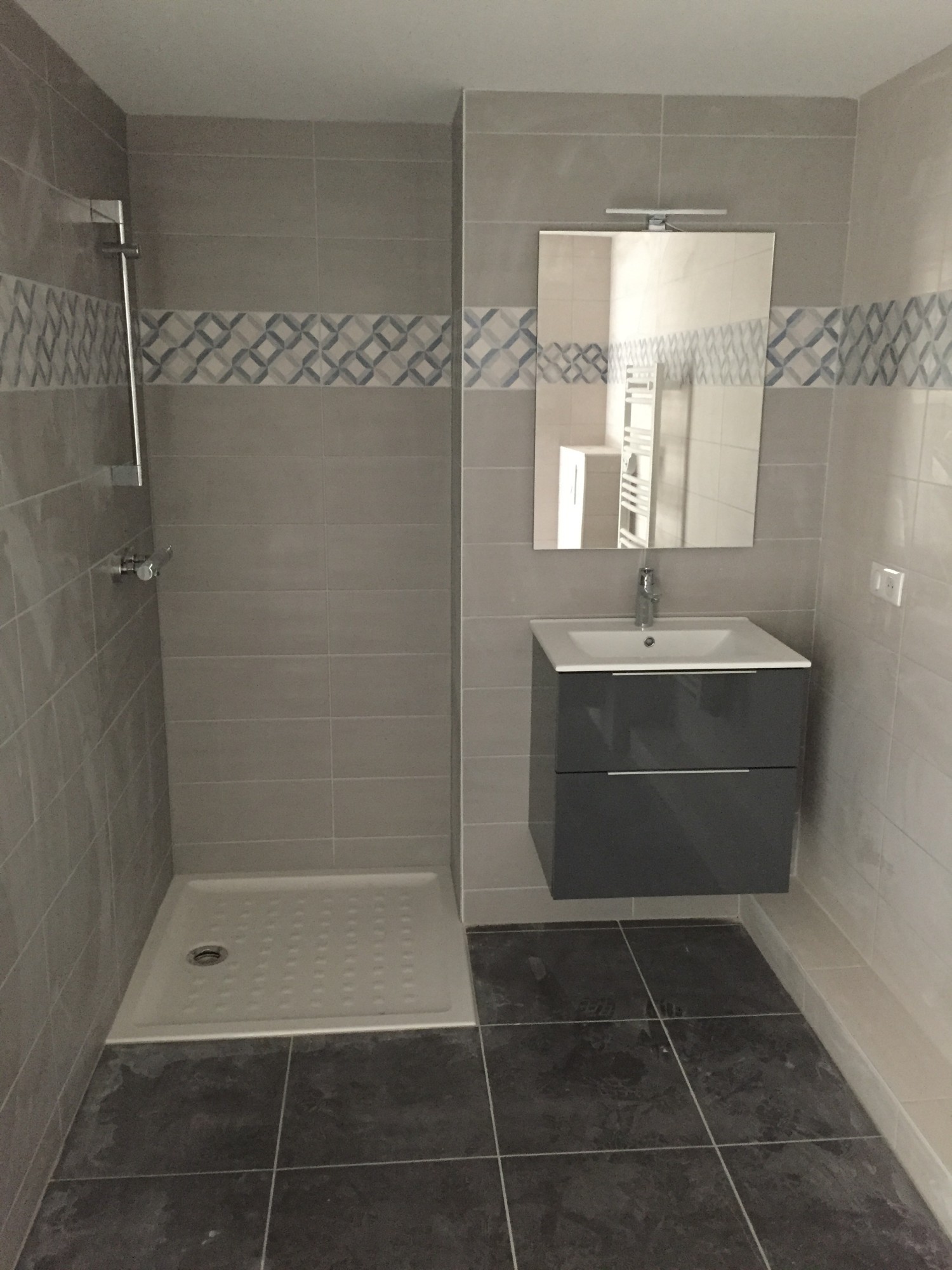

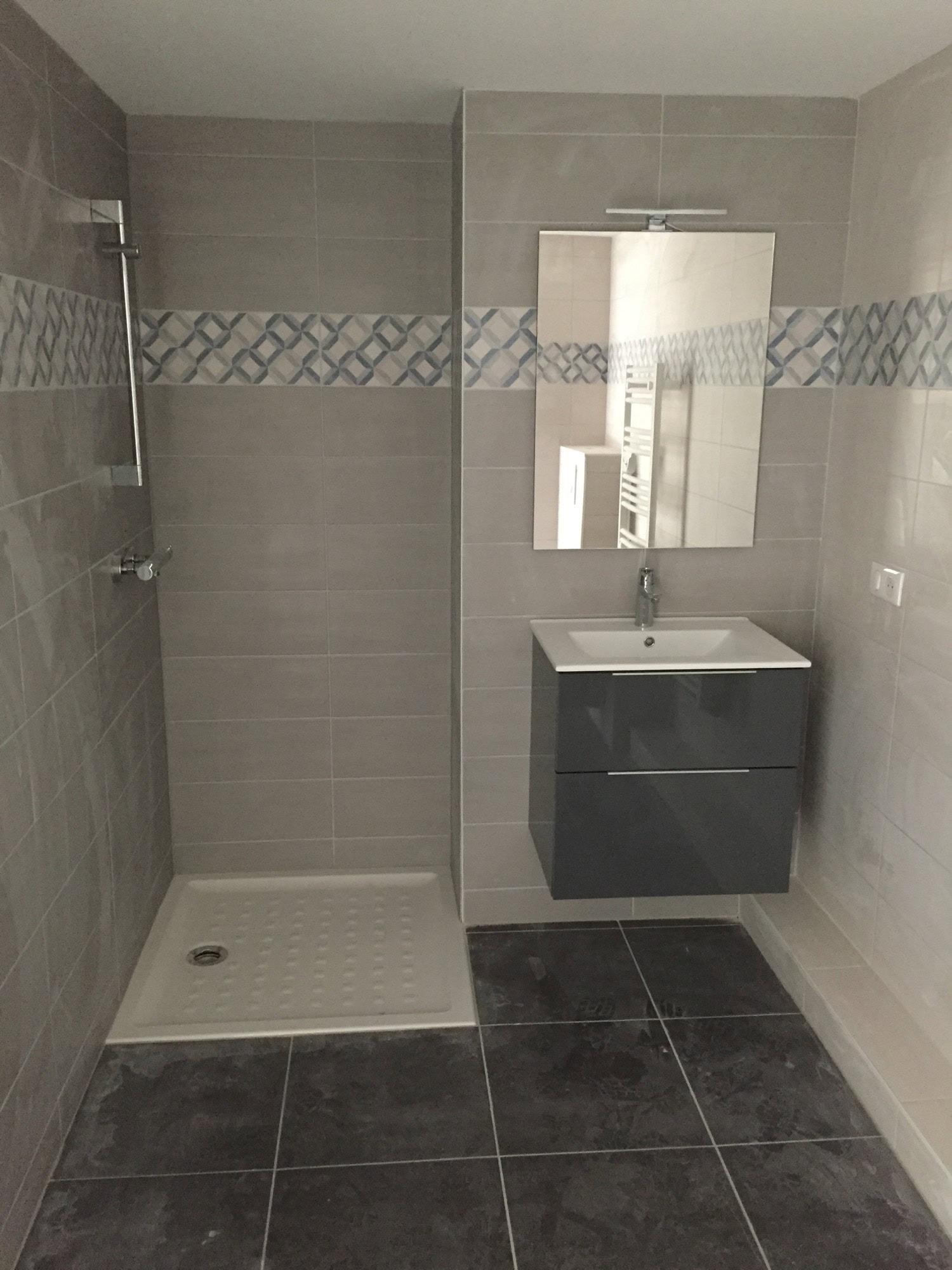

Le sanitaire est intervenu
août 2017
Reportage chantier - août 2017 zoom

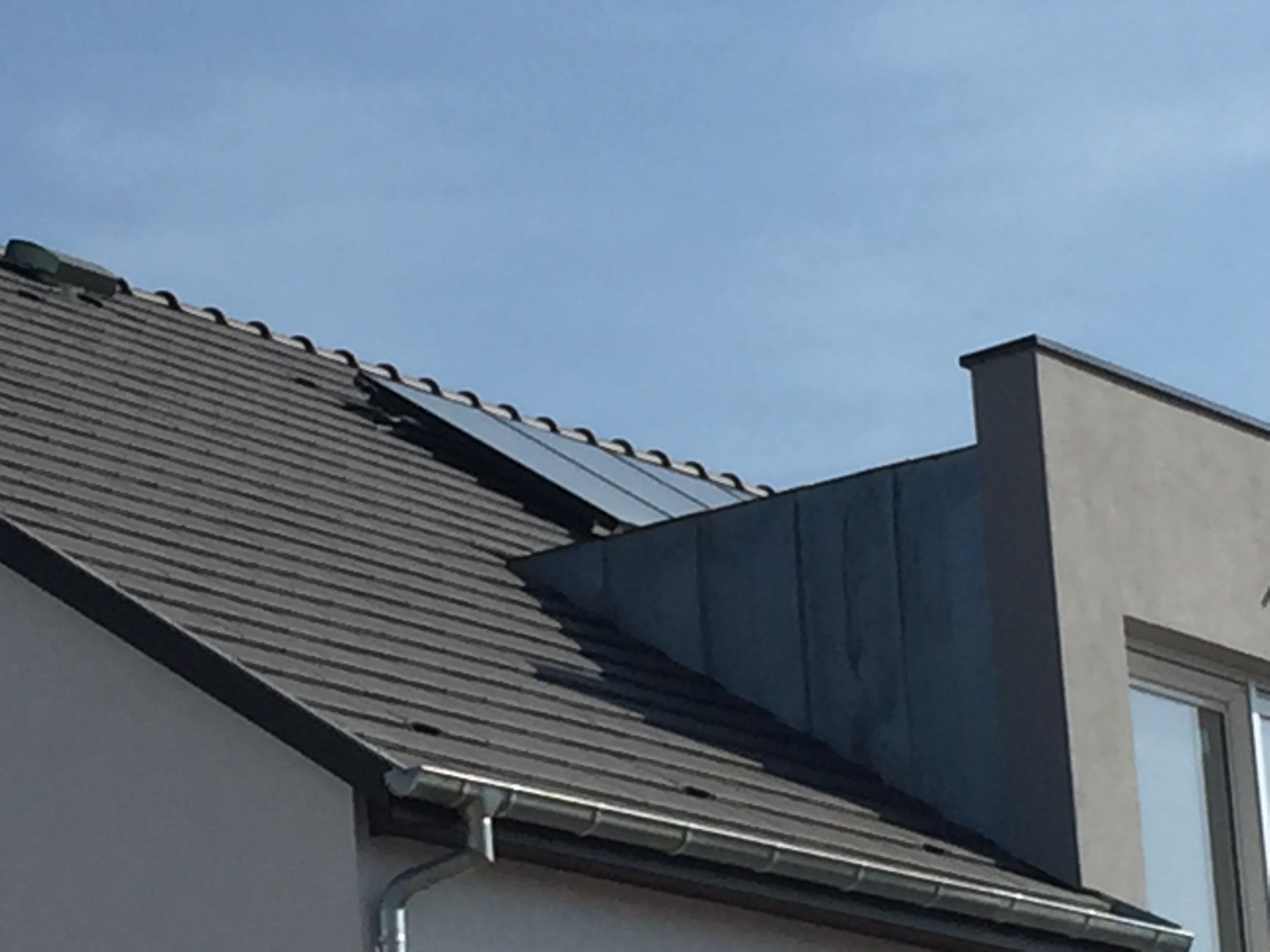

Les panneaux solaires thermiques sont testés
août 2017
Reportage chantier - août 2017 zoom

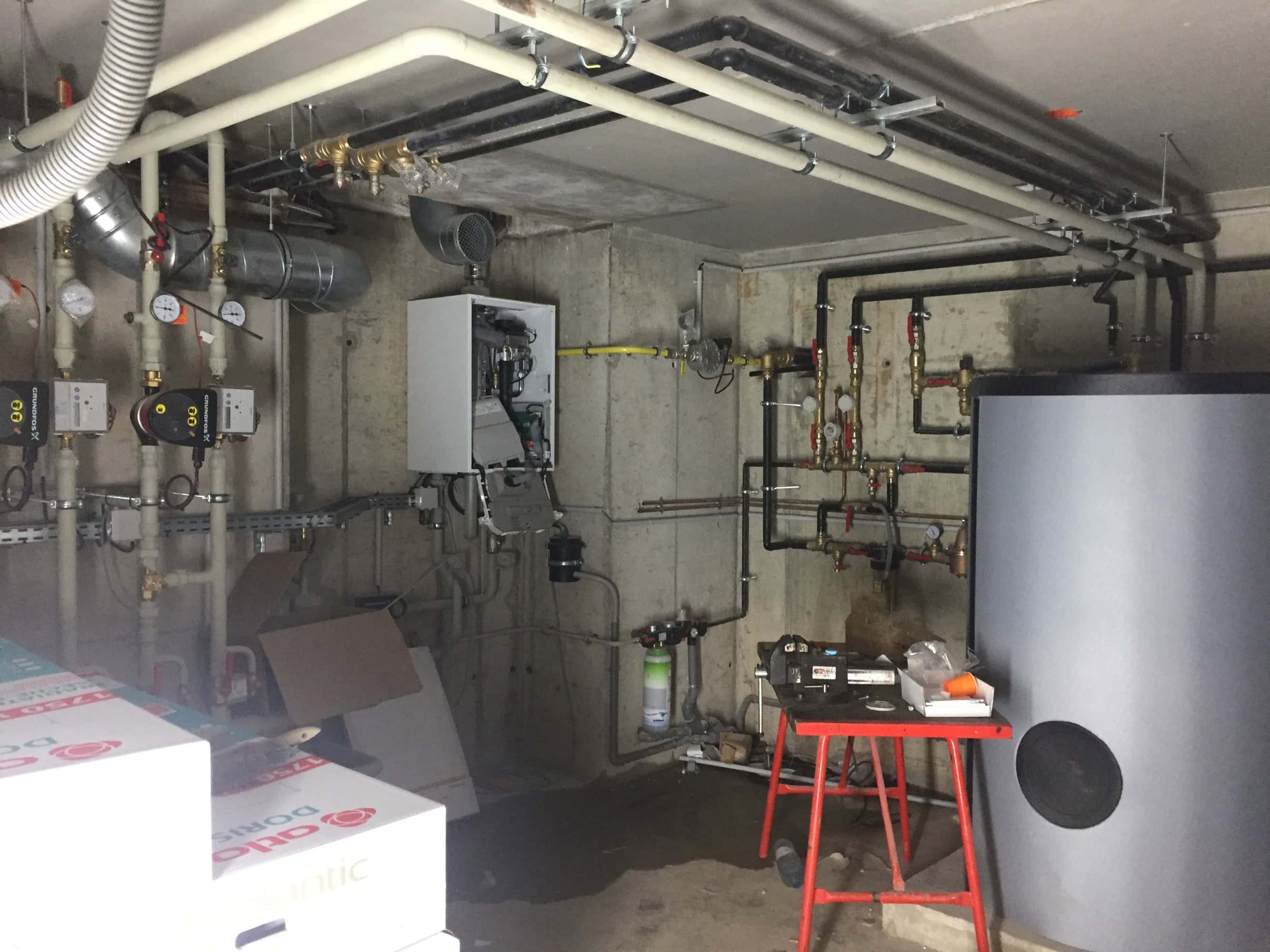

La chaufferie est en cours de montage
août 2017
Reportage chantier - août 2017 zoom

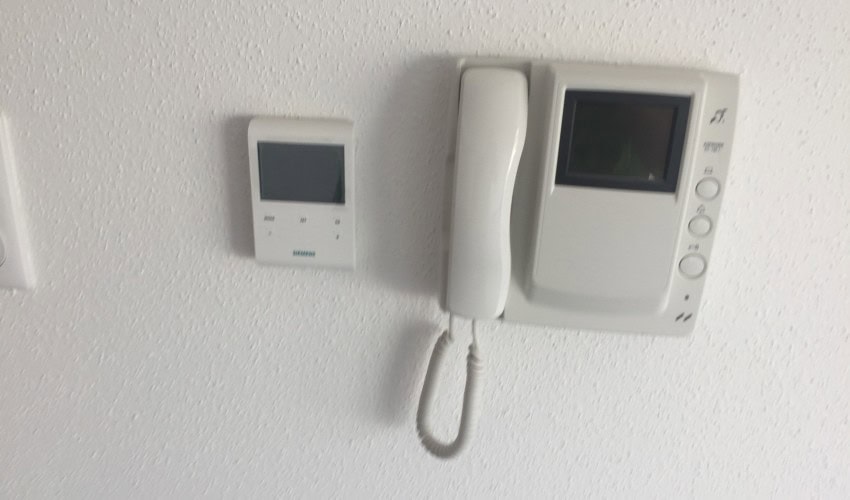

L'appareillage électrique est posé
août 2017
Reportage chantier - août 2017 zoom

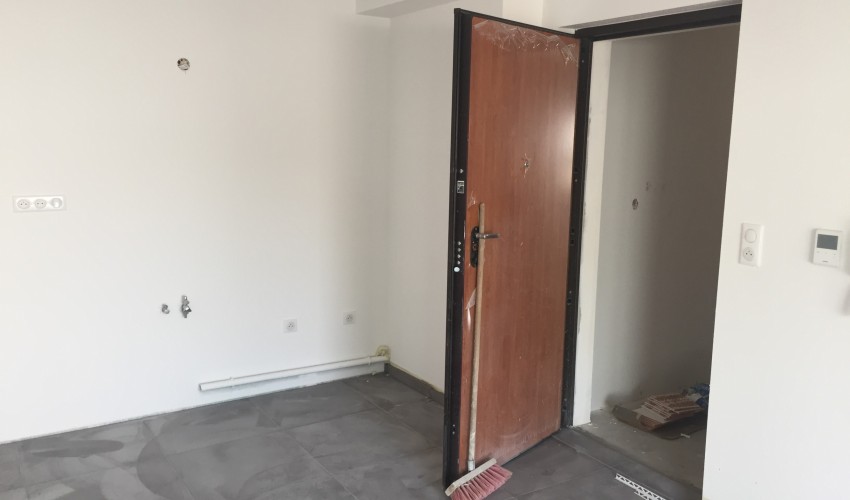

Les portes blindées sont arrivées
juillet 2017
Reportage chantier - juillet 2017 zoom

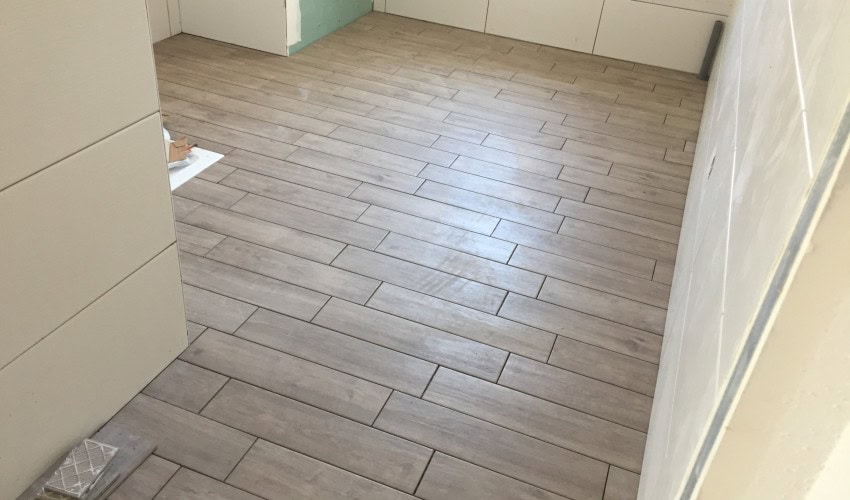

Les salles d'eau attendent leur sanitaire
juillet 2017
Reportage chantier - juillet 2017 zoom

Et de la peinture
juillet 2017
Reportage chantier - juillet 2017 zoom

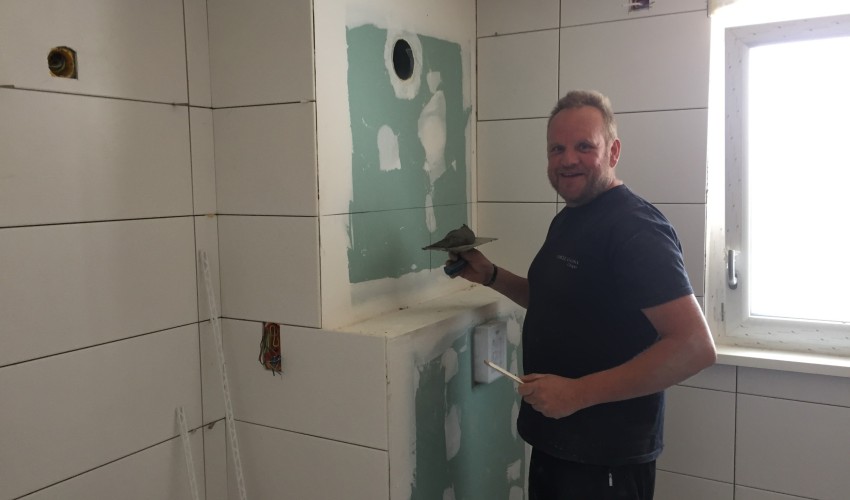

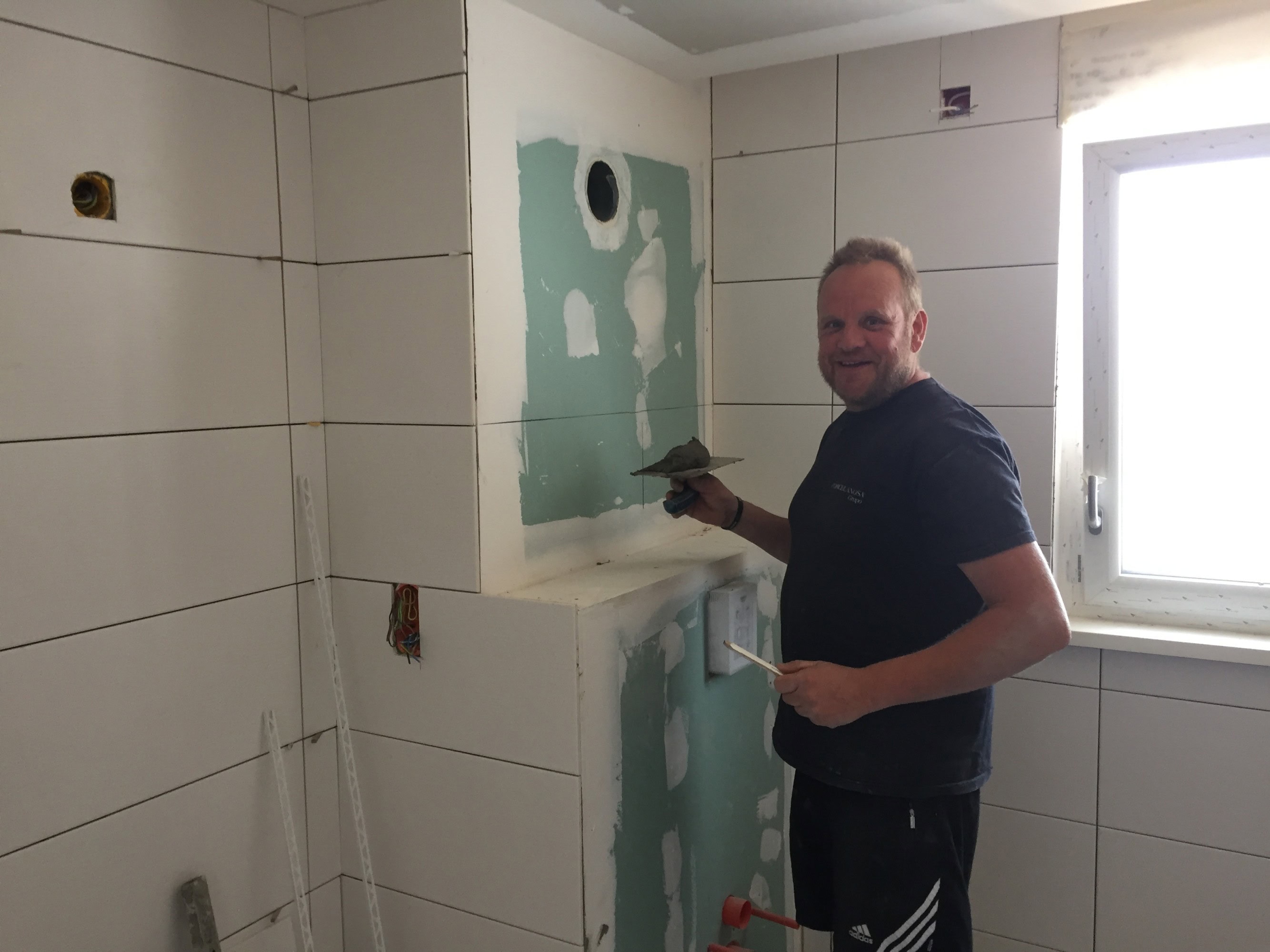

Démarrage du carrelage
juin 2017
Reportage chantier - juin 2017 zoom

Pose des terrasses extérieures
mai 2017
Reportage chantier - mai 2017 zoom

Chape coulée
avril 2017
Reportage chantier - avril 2017 zoom

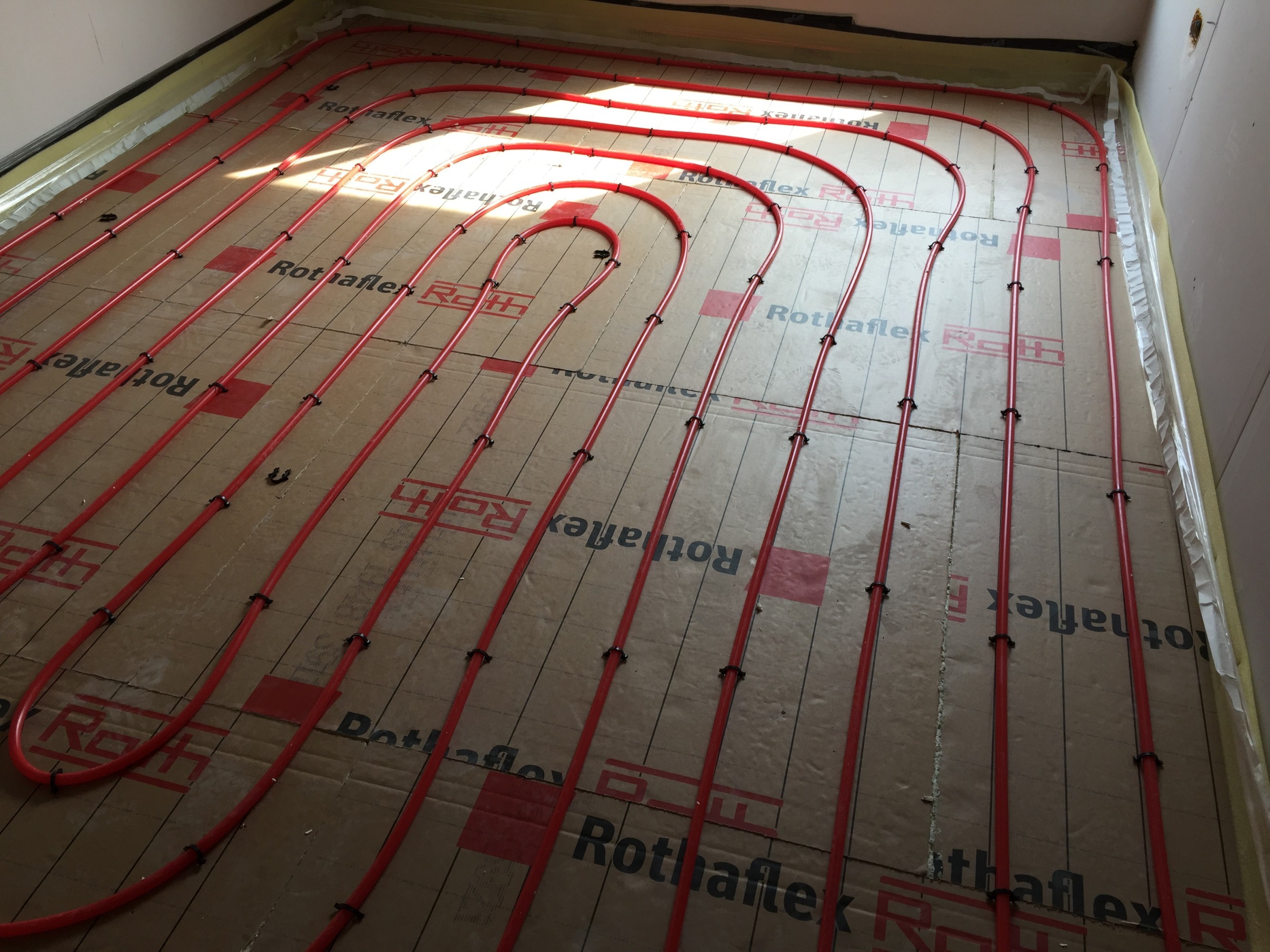

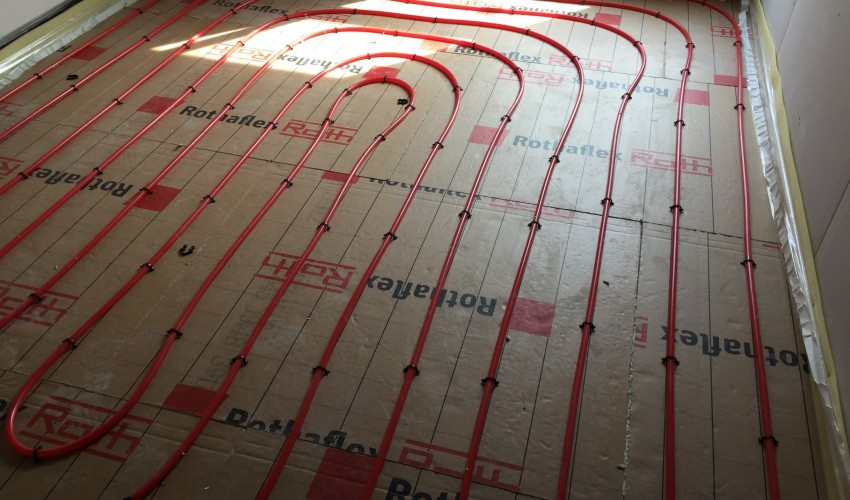

Pose des isolants et du chauffage au sol
mars 2017
Reportage chantier - mars 2017 zoom

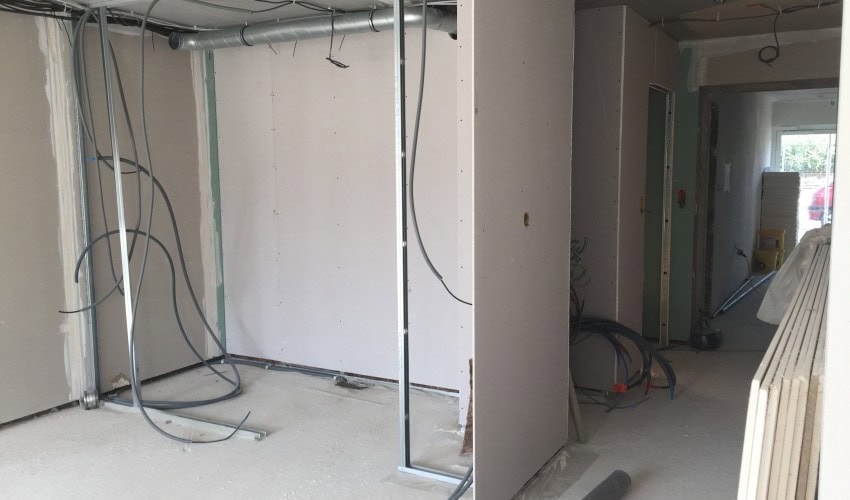

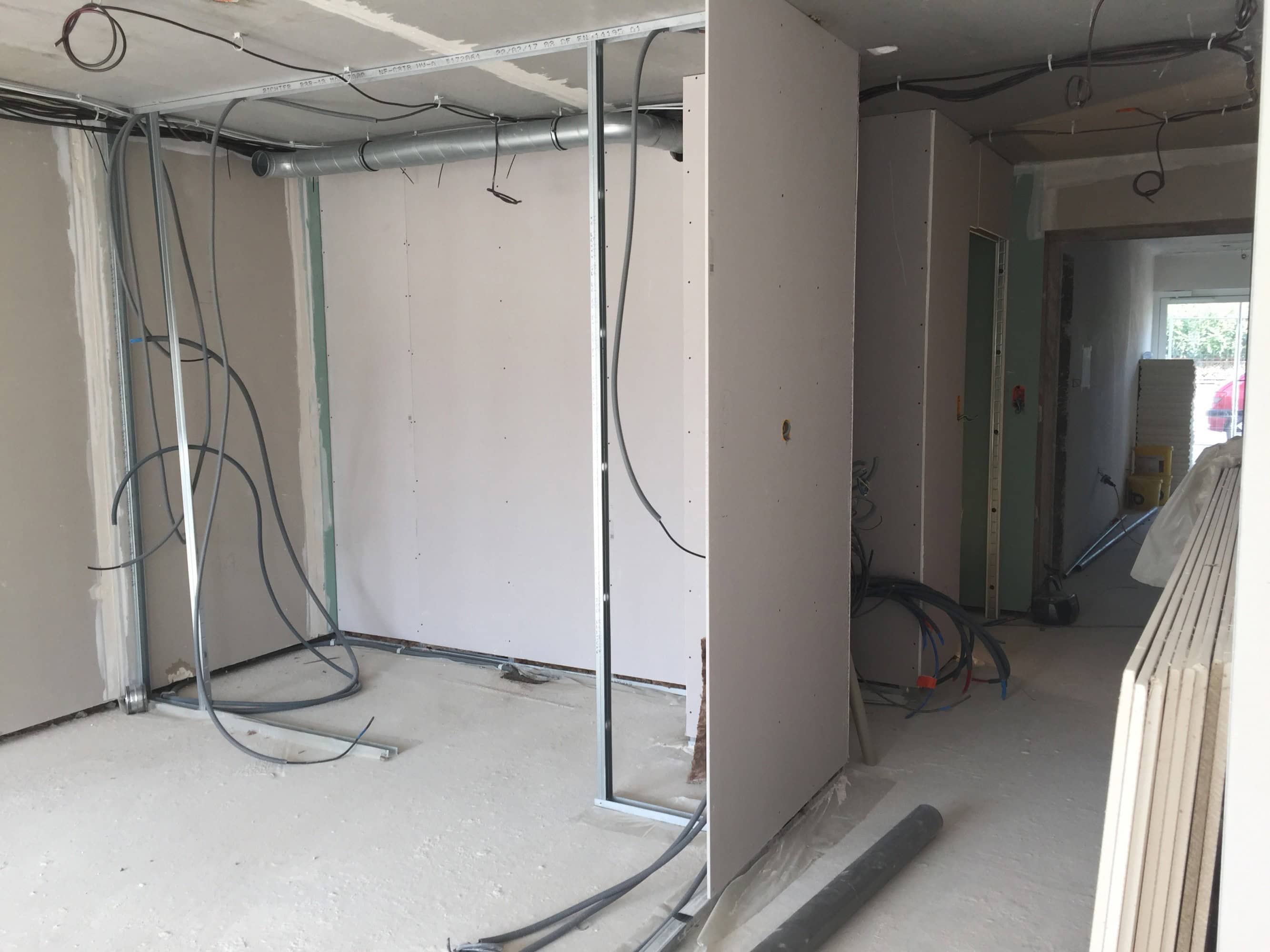

Démarrage de la plâtrerie
mars 2017
Reportage chantier - mars 2017 zoom

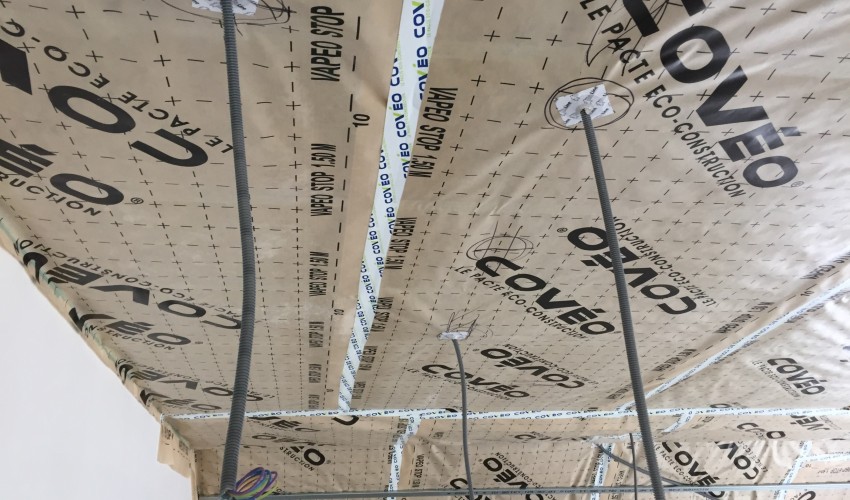

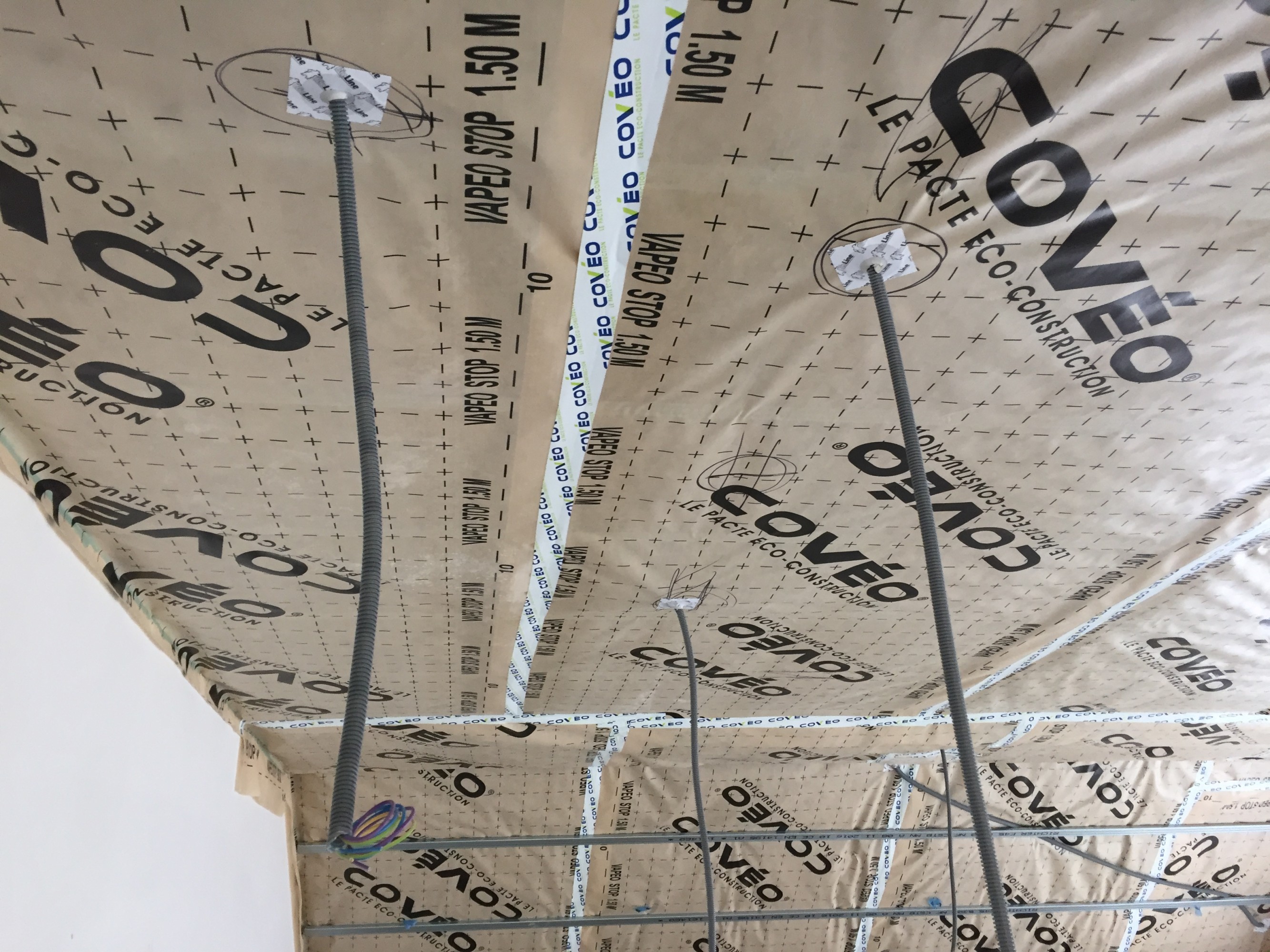

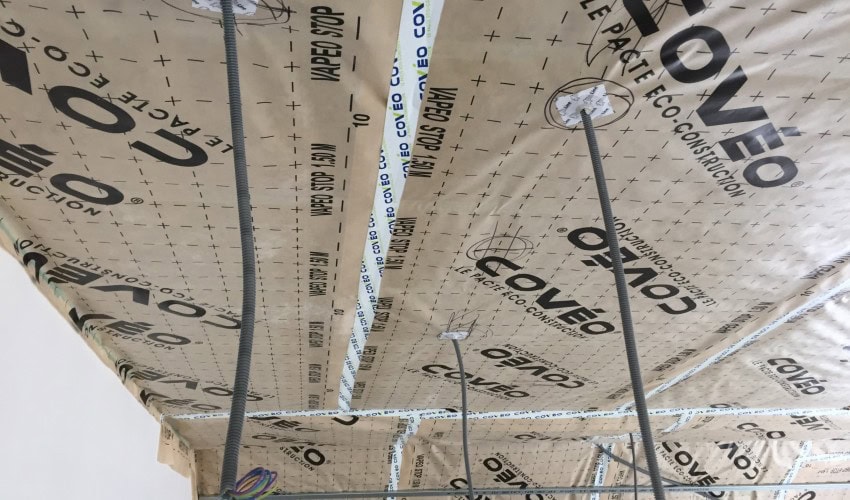

Mise en place de l'étanchéïté à l'air des combles
mars 2017
Reportage chantier - mars 2017 zoom

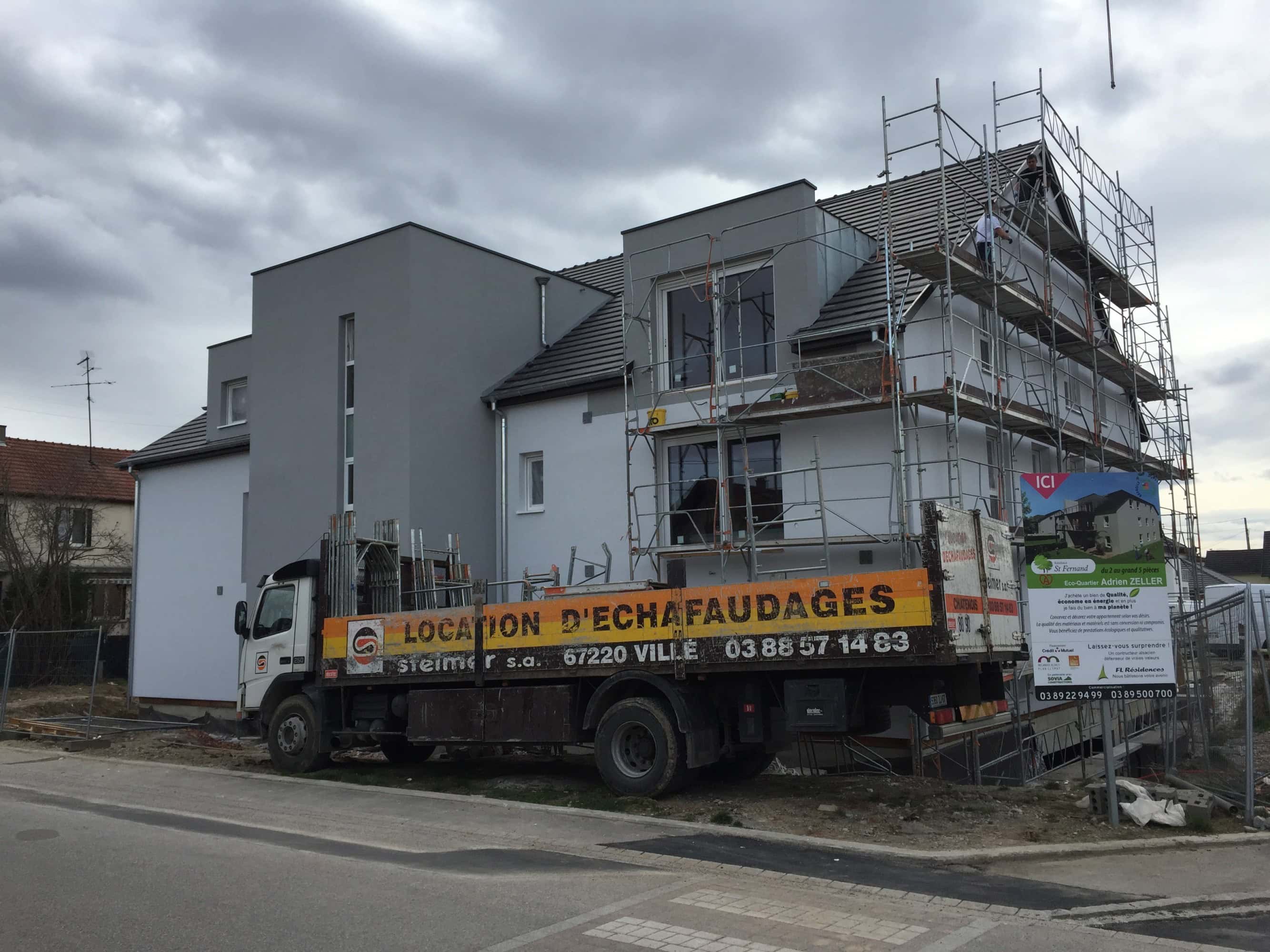

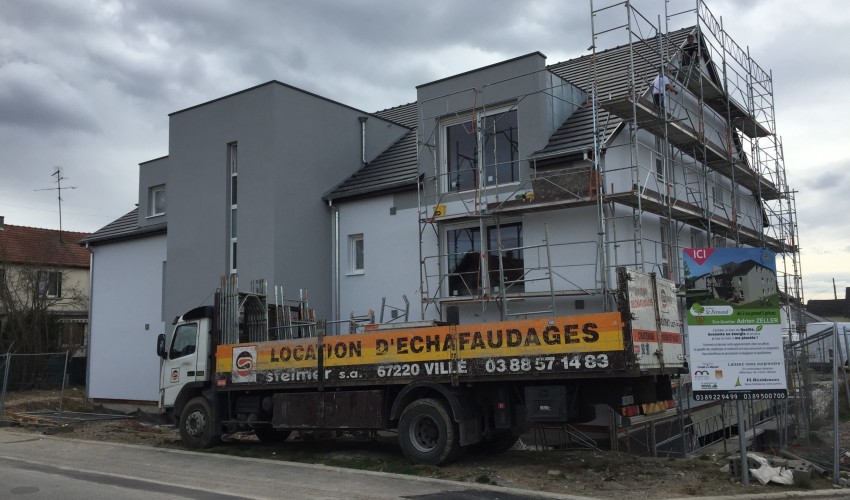

Mise en teinte
février 2017
Reportage chantier - février 2017 zoom

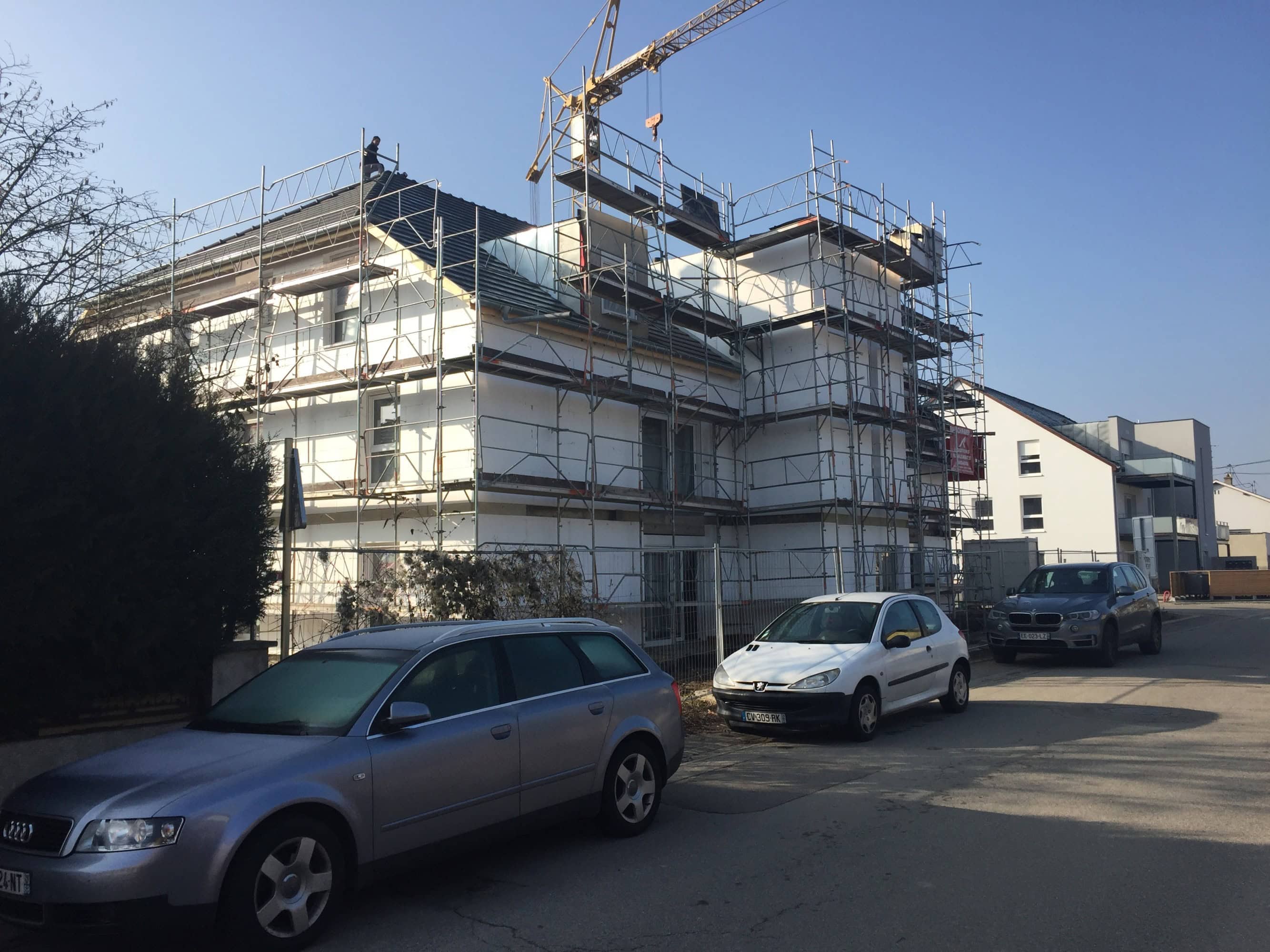

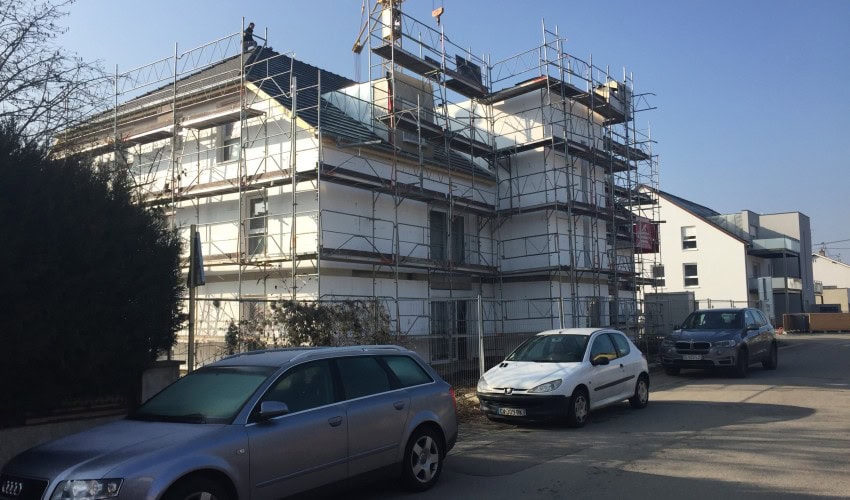

Pose de l'isolation extérieure
janvier 2017
Reportage chantier - janvier 2017 zoom

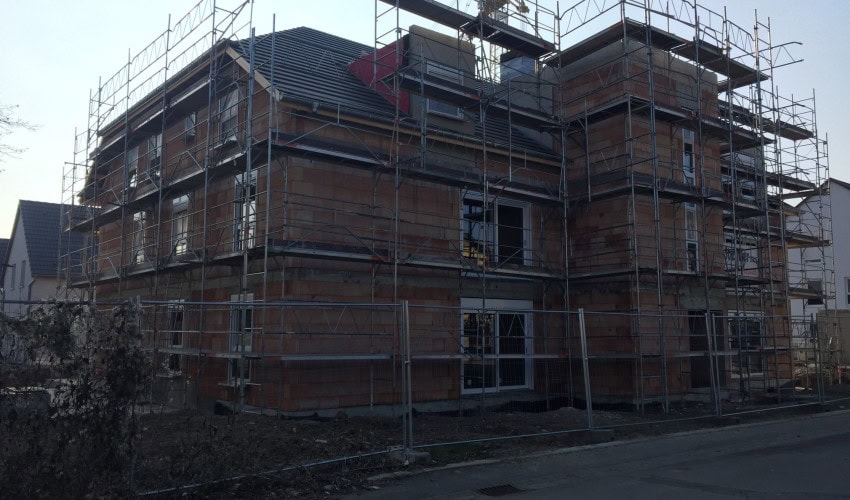

Mise hors d'eau et hors d'air
novembre 2016
Reportage chantier - novembre 2016 zoom

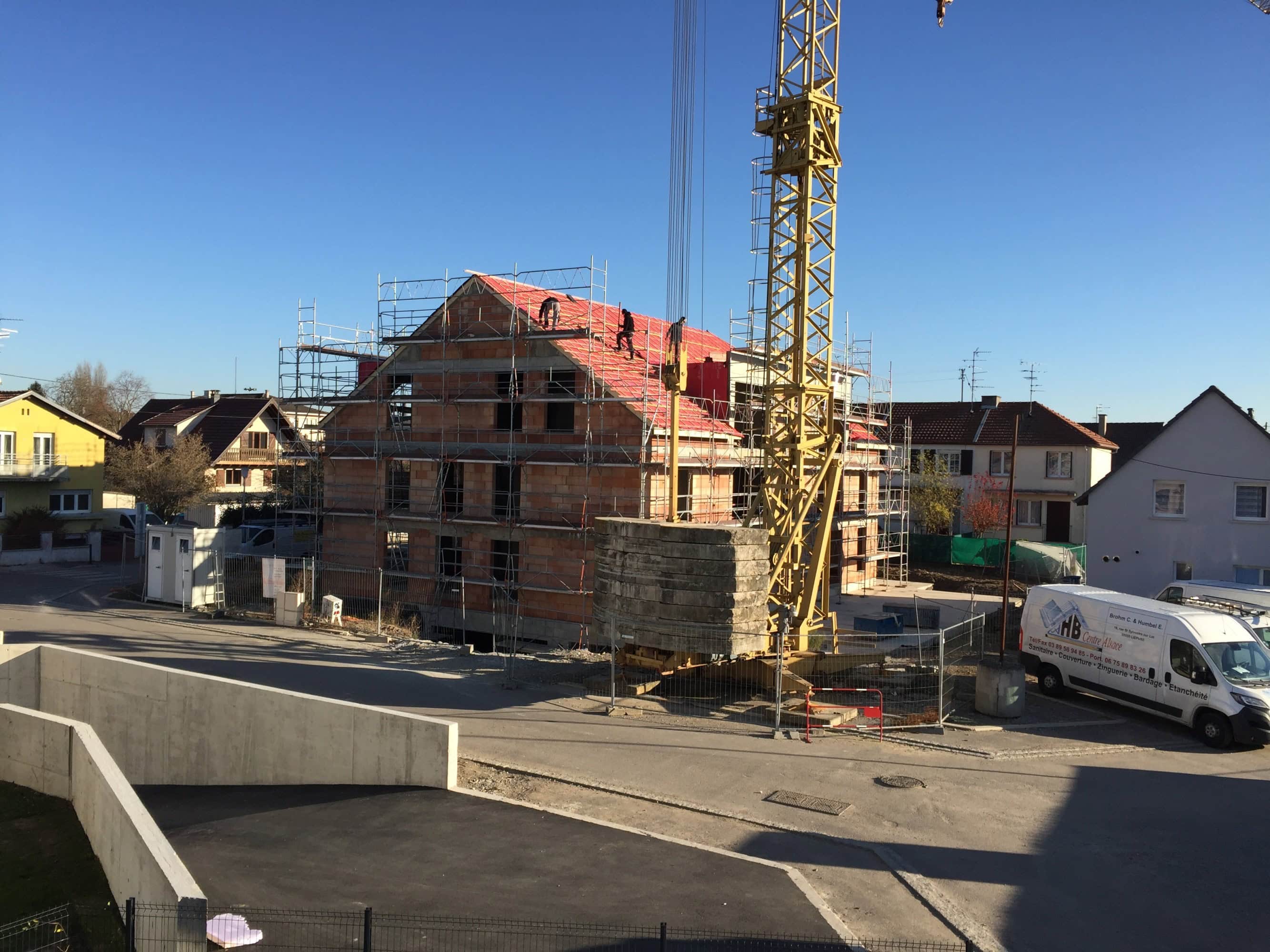

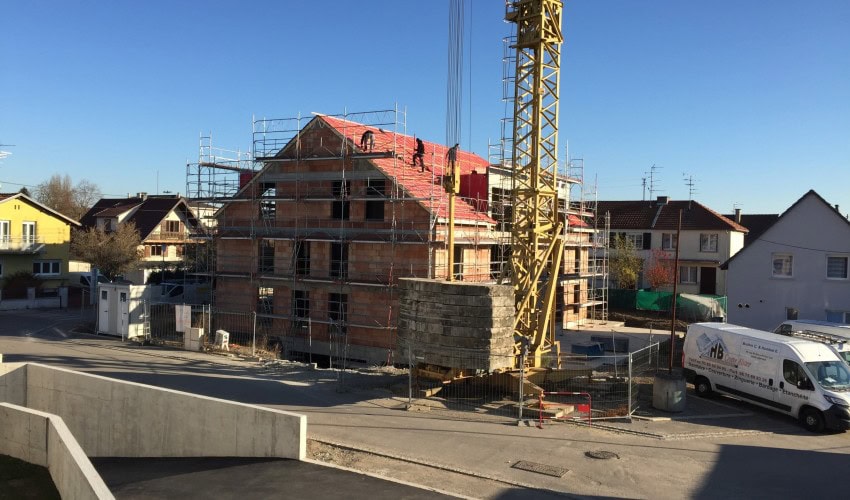

Pose de la charpente
octobre 2016
Reportage chantier - octobre 2016 zoom

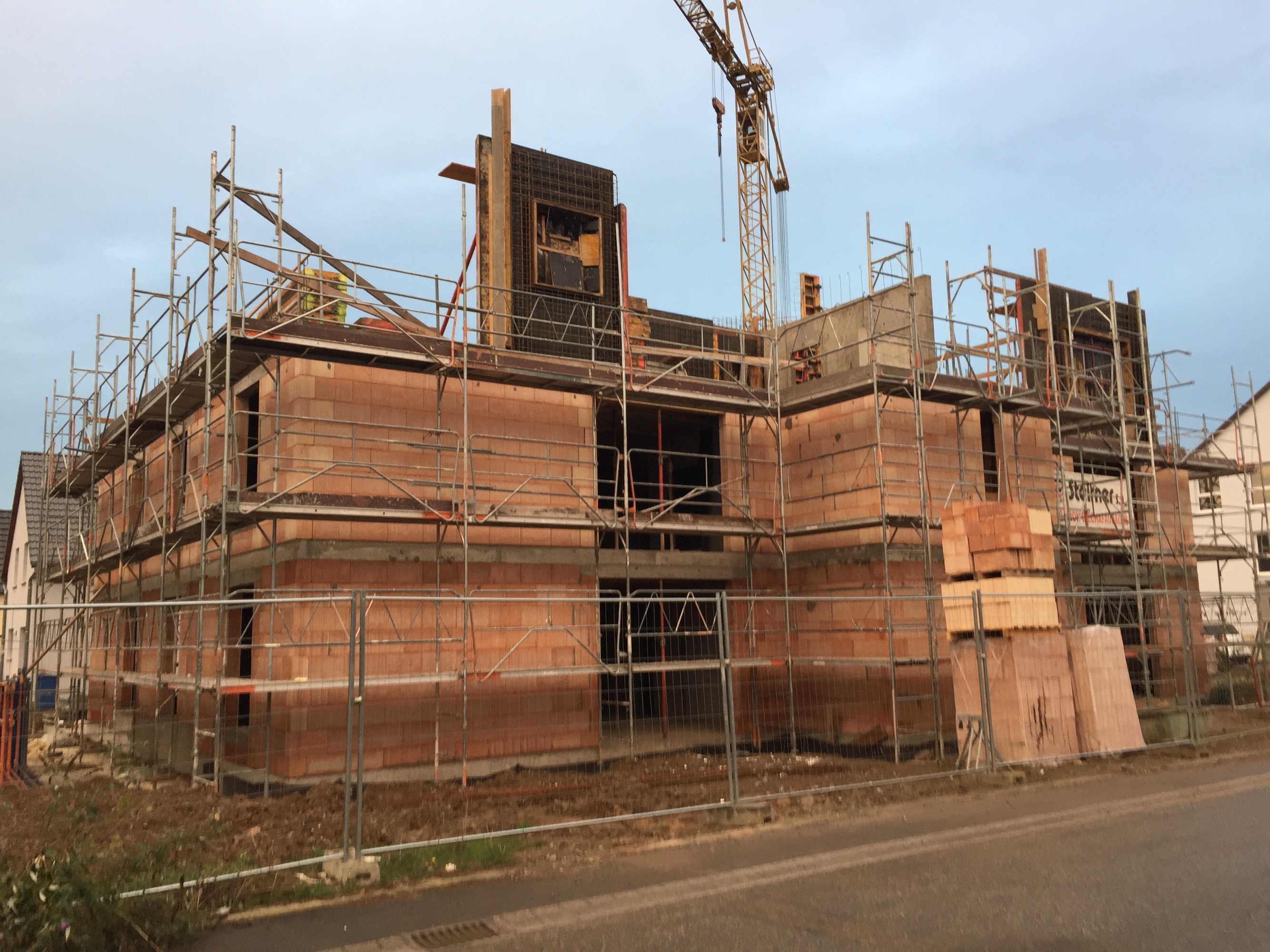

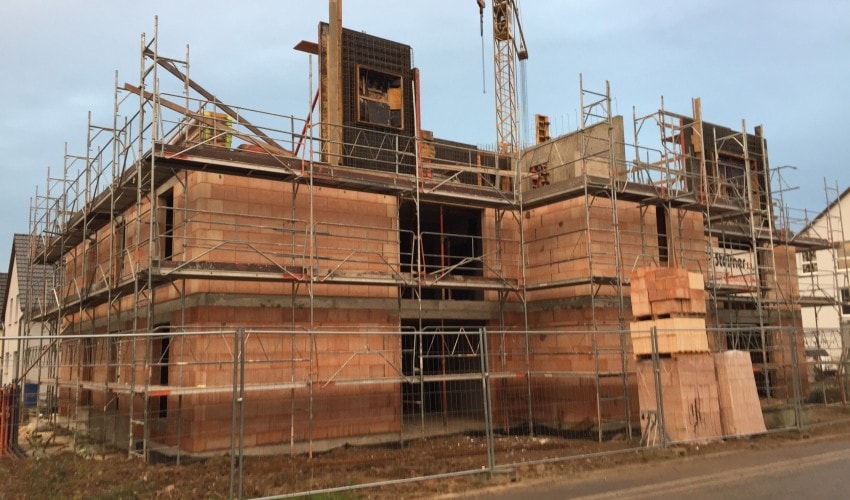

2e étage terminé
septembre 2016
Reportage chantier - septembre 2016 zoom

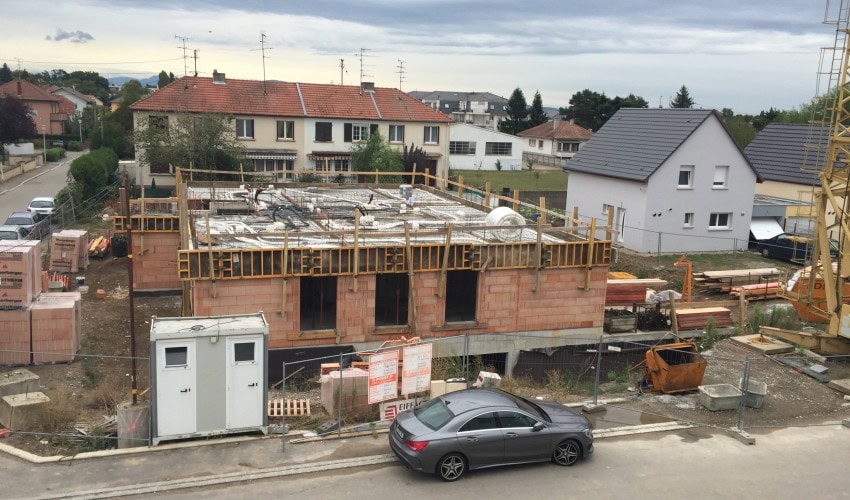

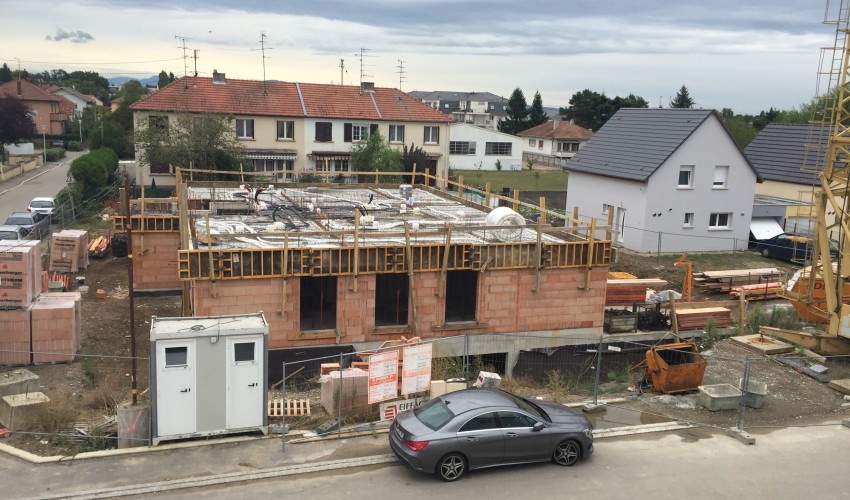

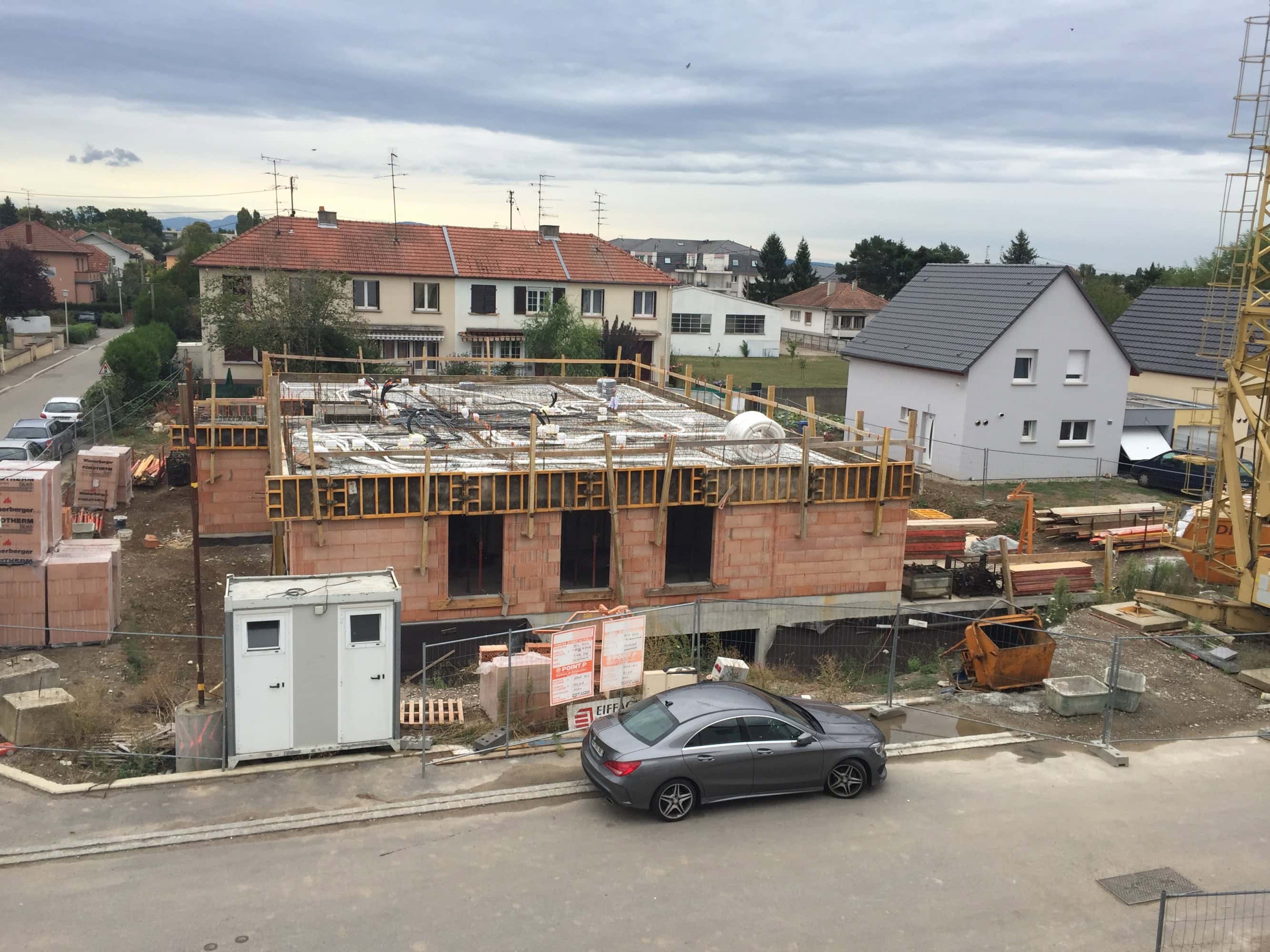

Dalle basse du 1er étage achevée
août 2016
Reportage chantier - août 2016 zoom

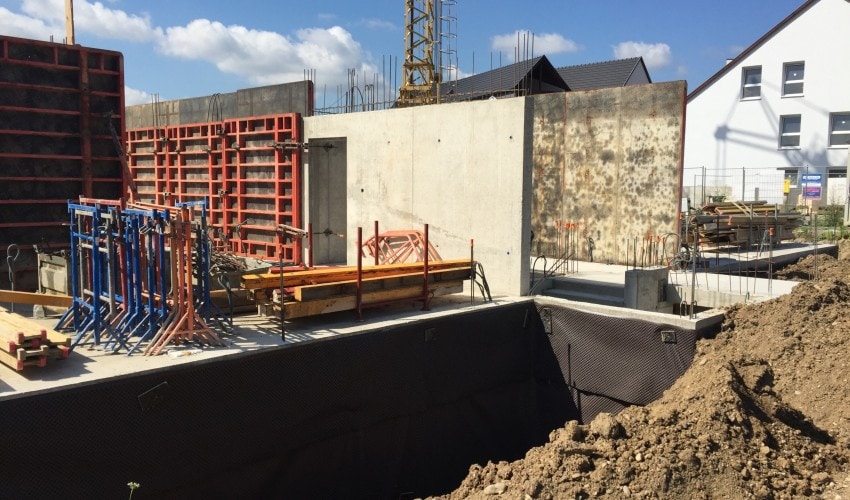

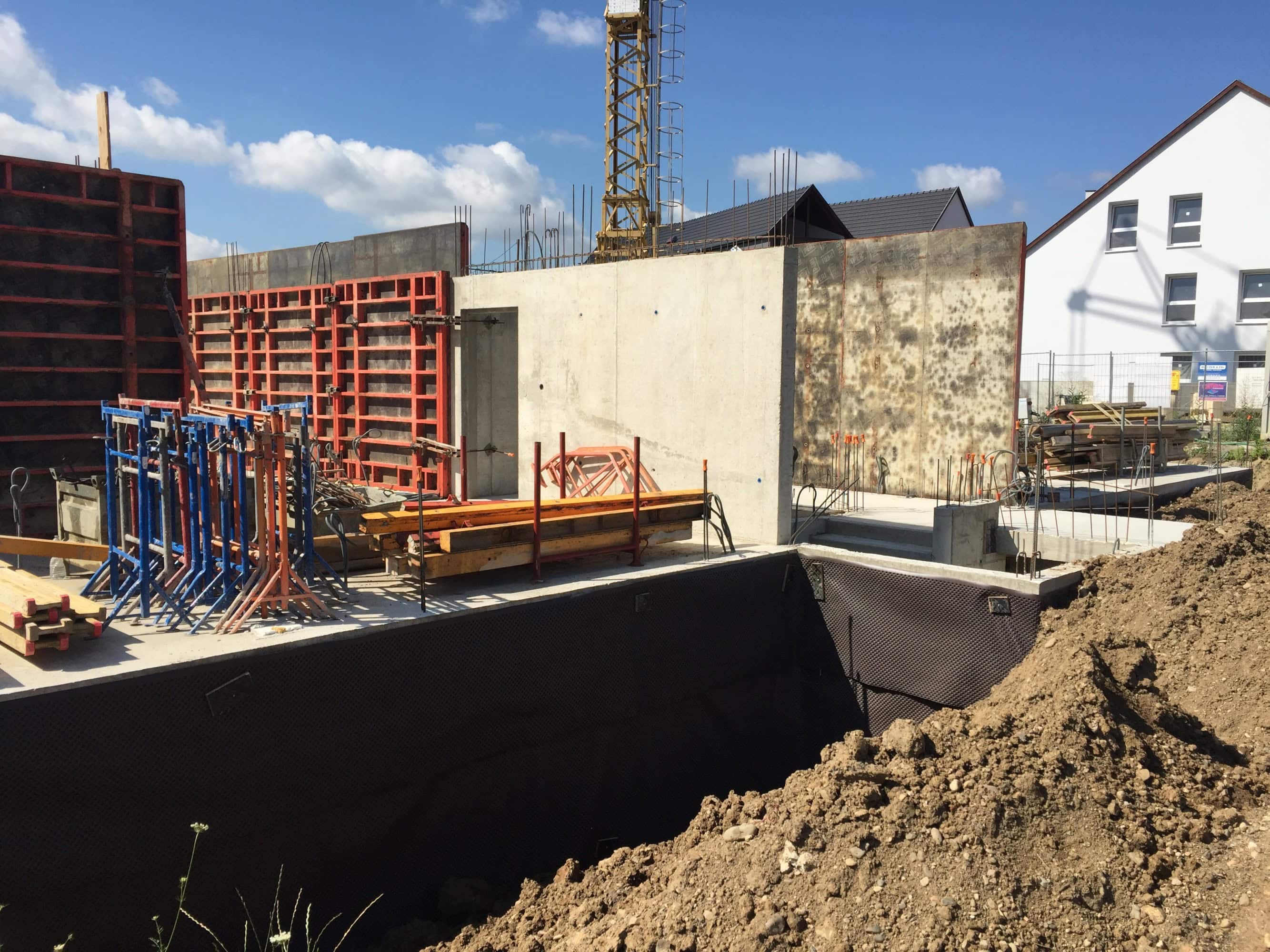

Début du niveau rez-de-jardin
juillet 2016
Reportage chantier - juillet 2016 zoom

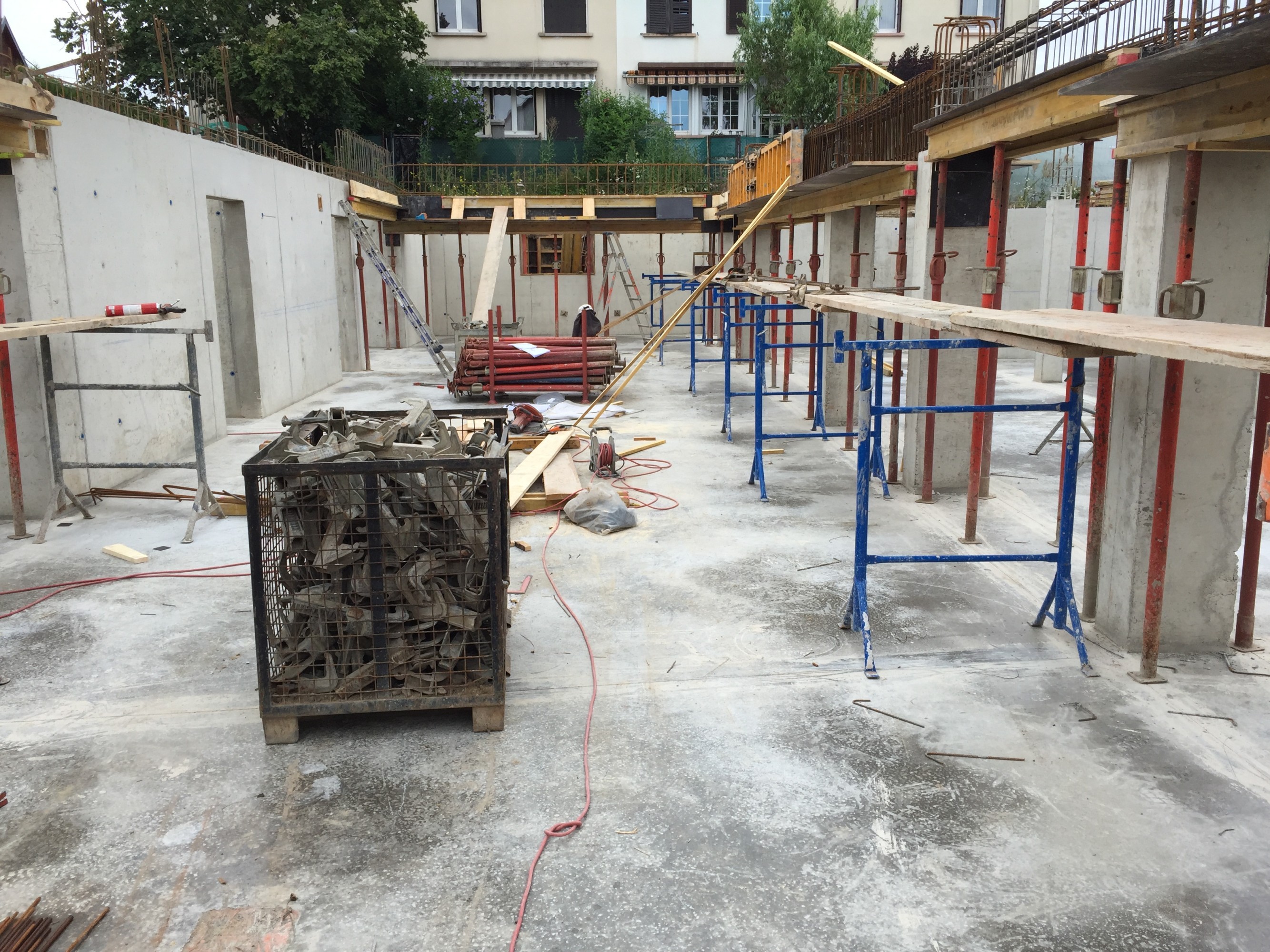

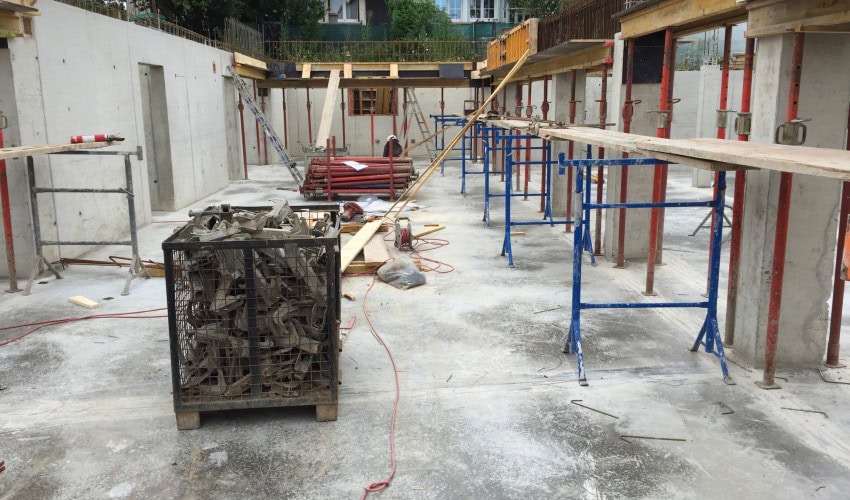

Sous-sol achevé
juin 2016
Reportage chantier - juin 2016 zoom

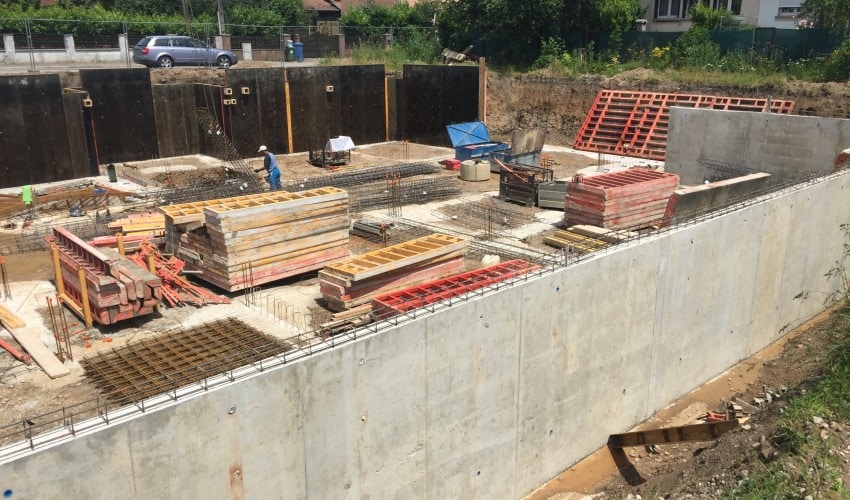

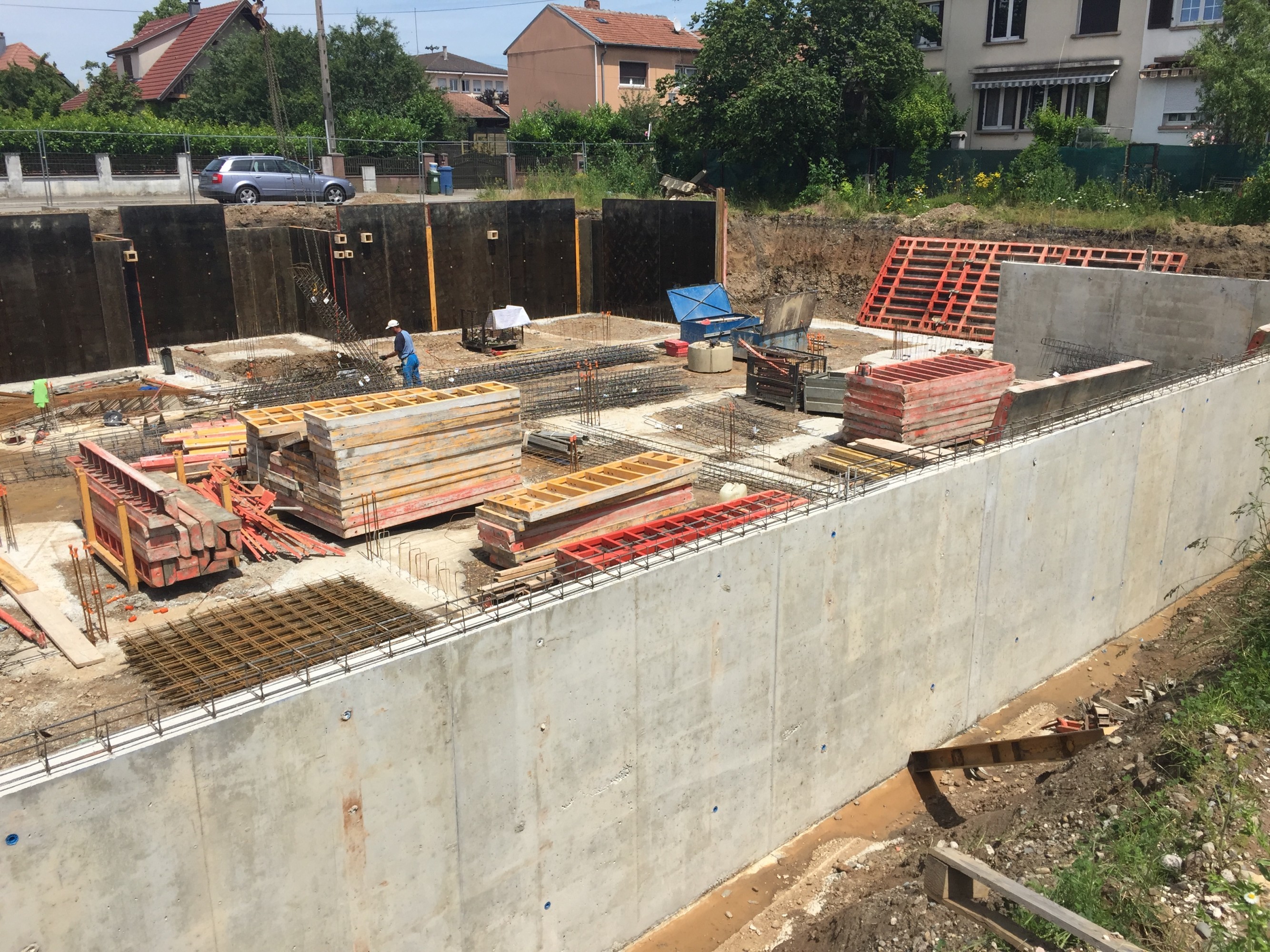

Sous-sol en cours
mai 2016
Reportage chantier - mai 2016 zoom

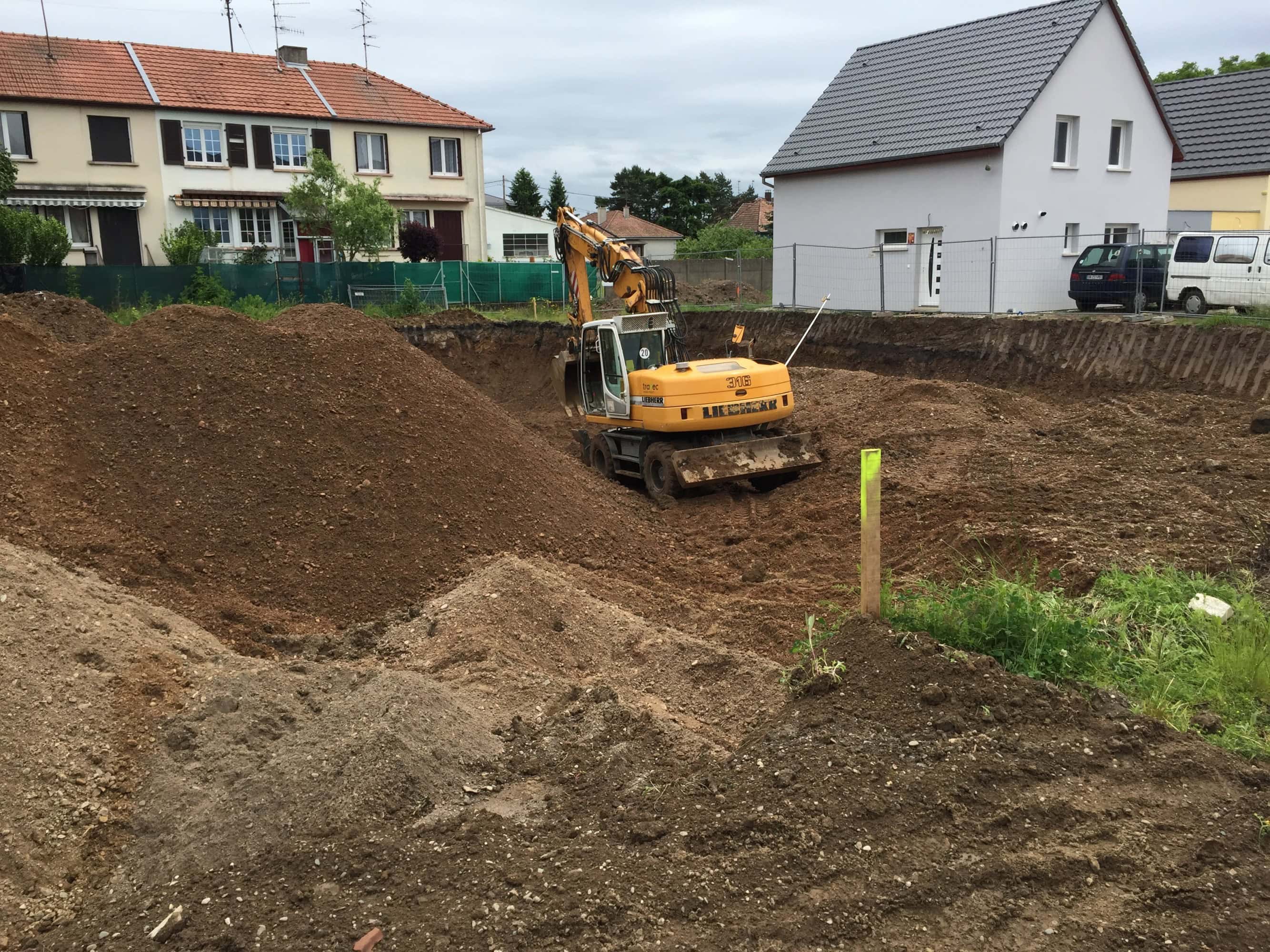

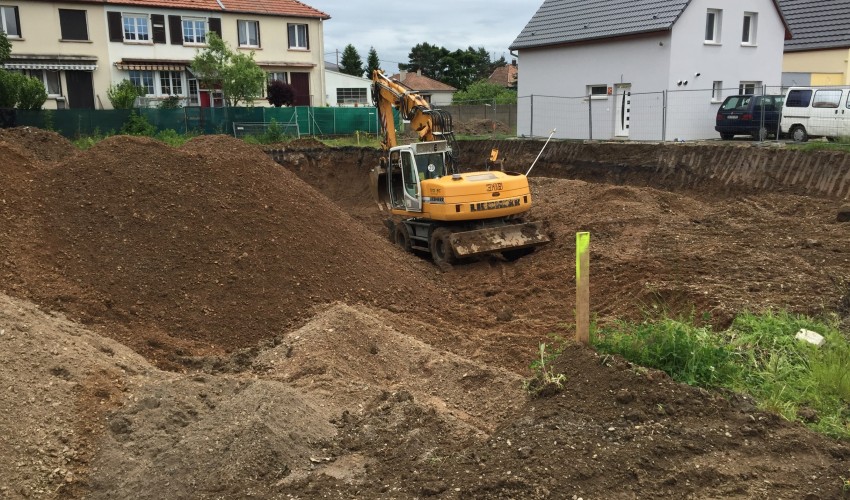

Terrassement en cours
avril 2106
Reportage chantier - avril 2106 zoom

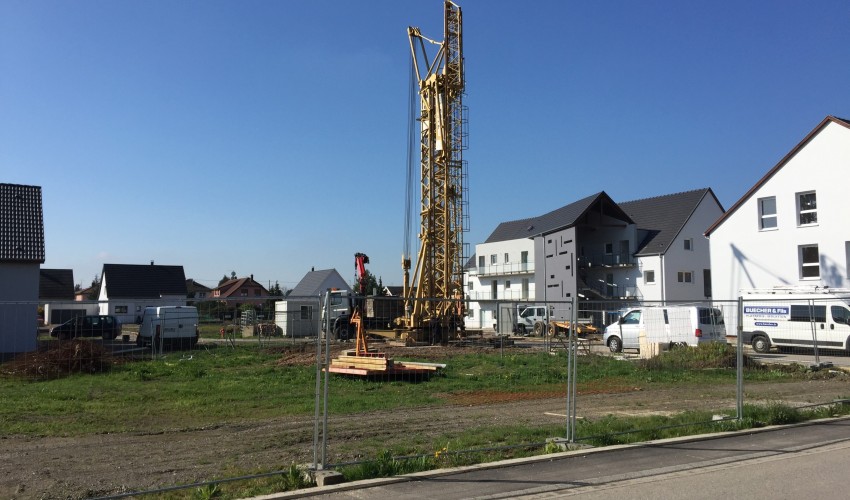

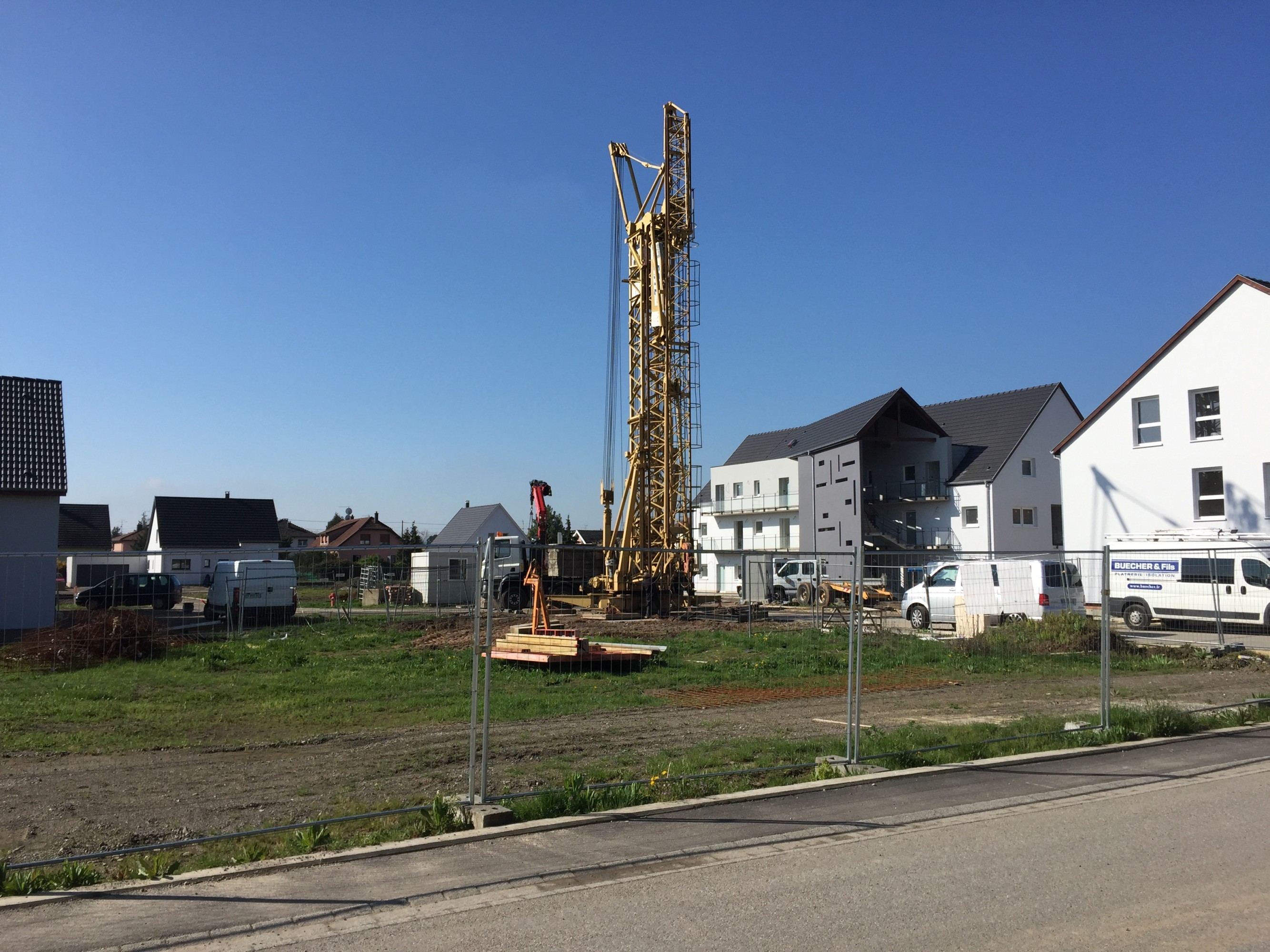

Arrivée de la grue
décembre 2015
Reportage chantier - décembre 2015 zoom
Pose du panneau de commercialisation
